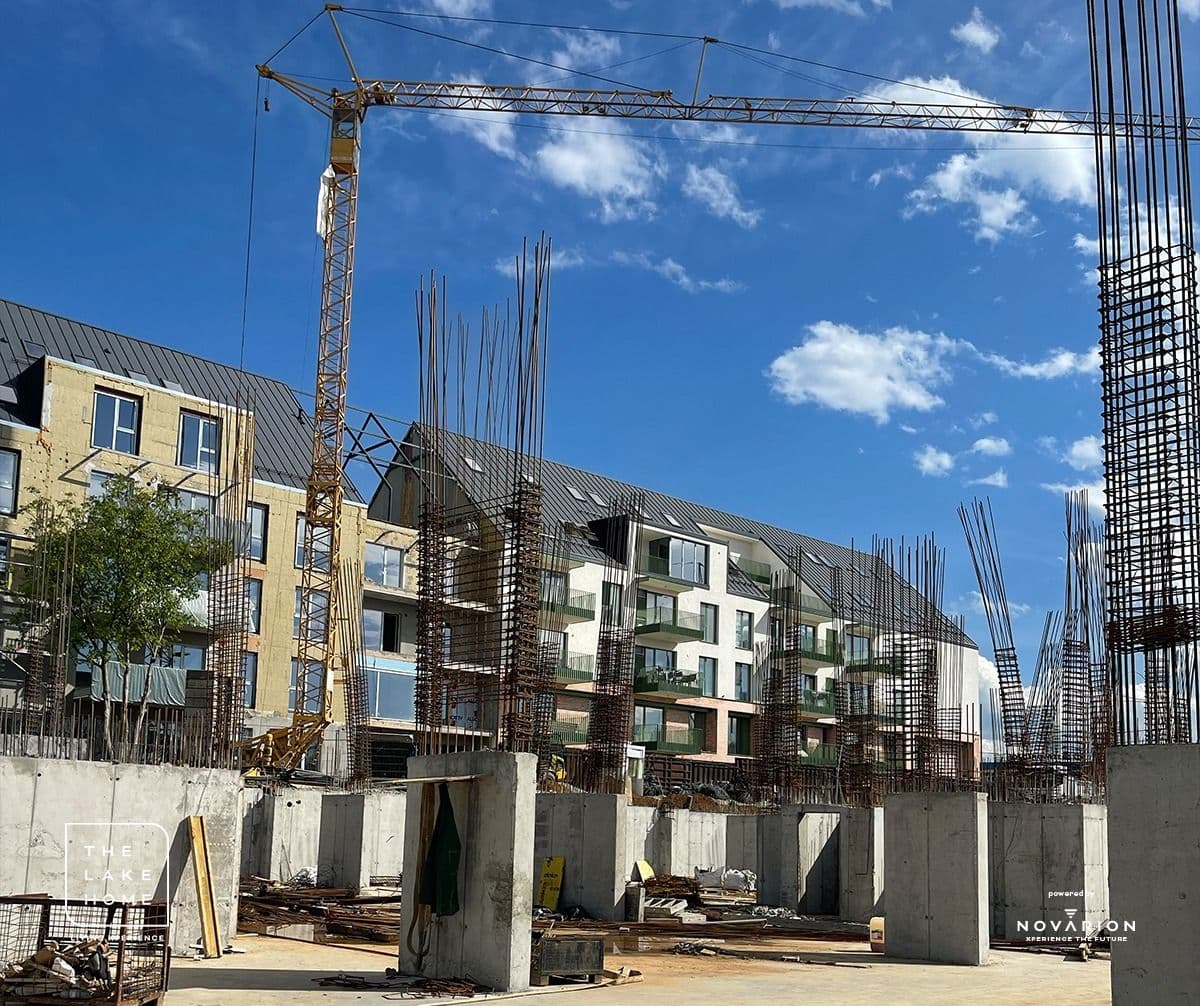

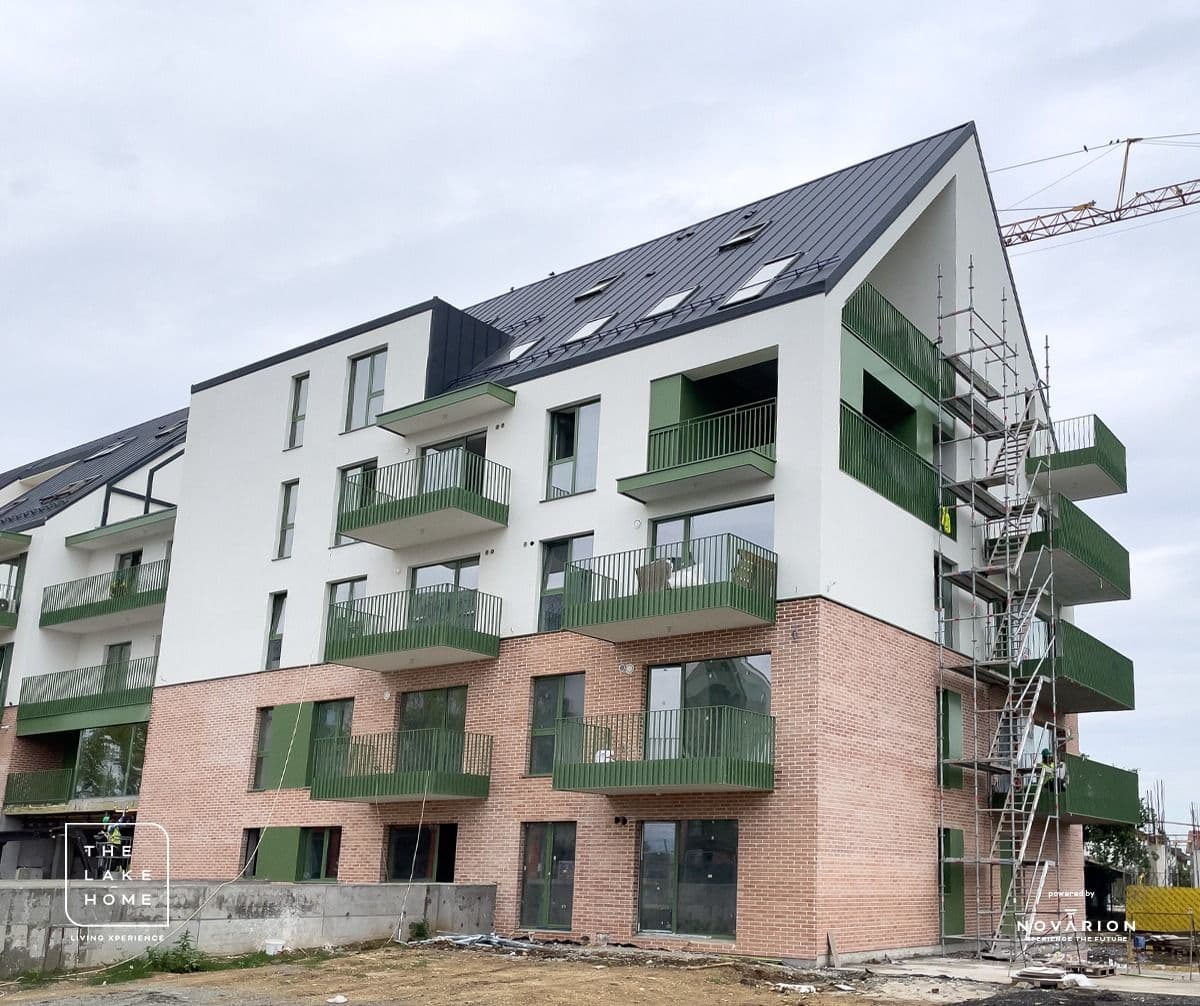

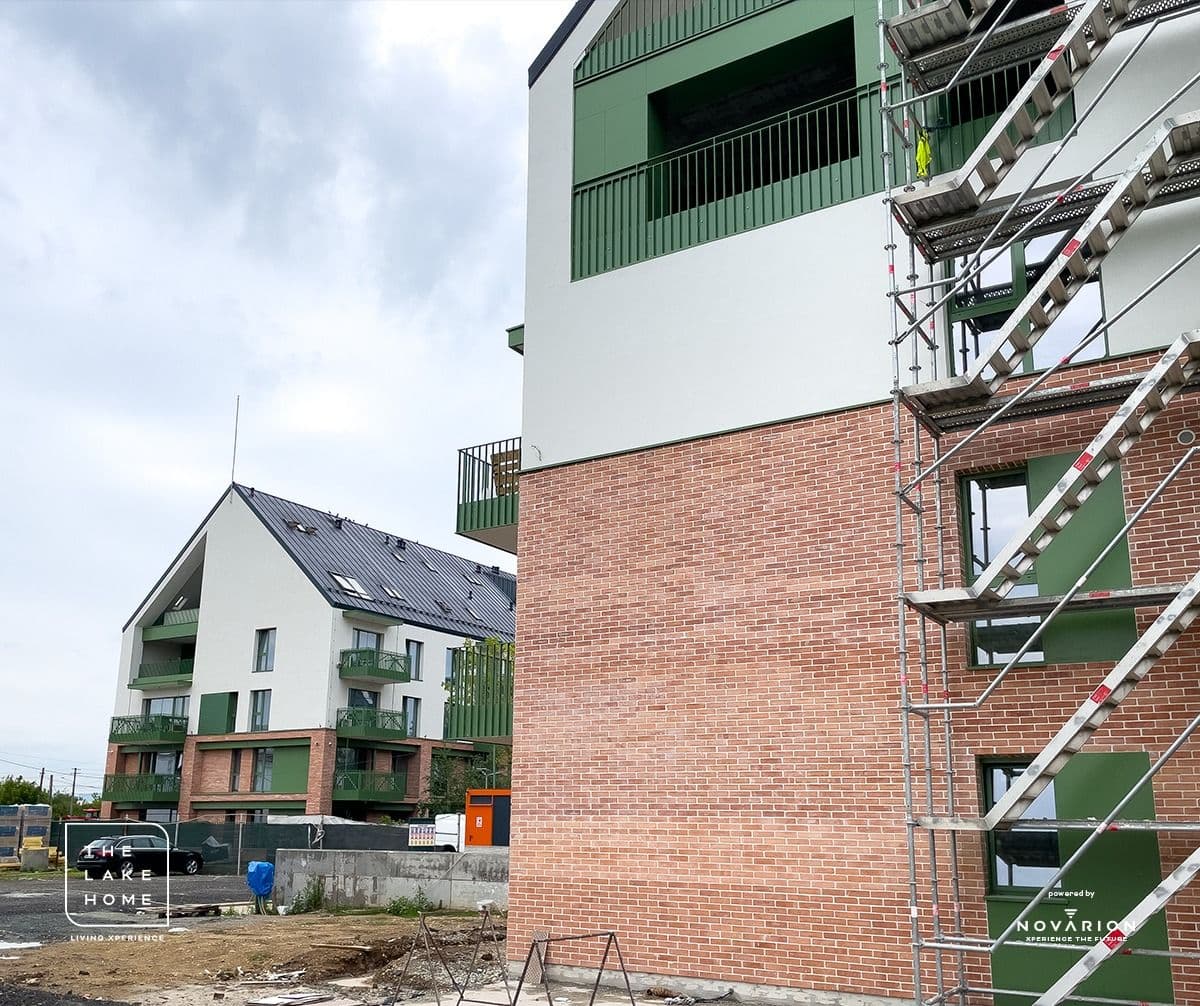

Urmărește evoluția proiectului pentru fiecare clădire

Blocul A
Februarie 2026

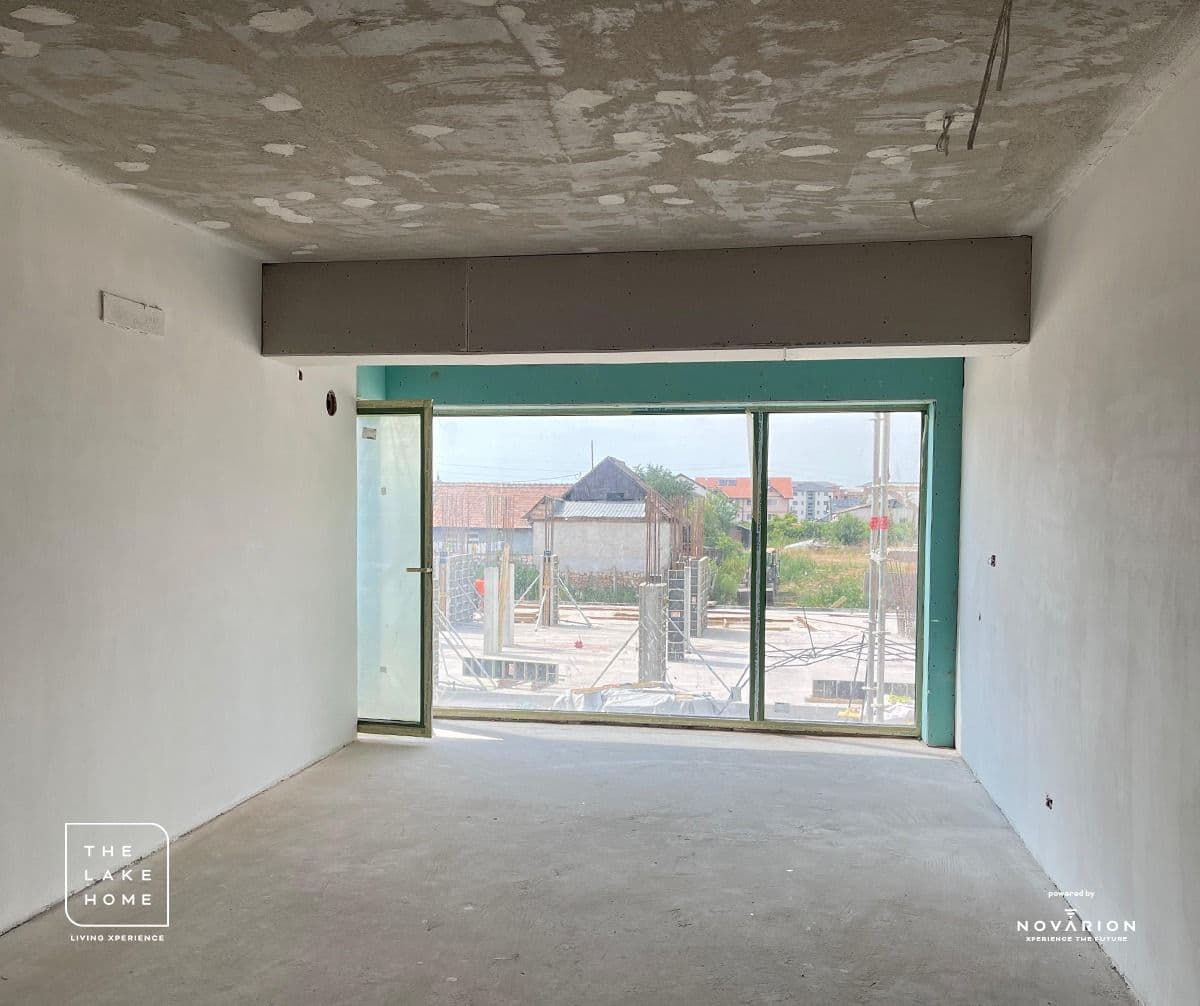

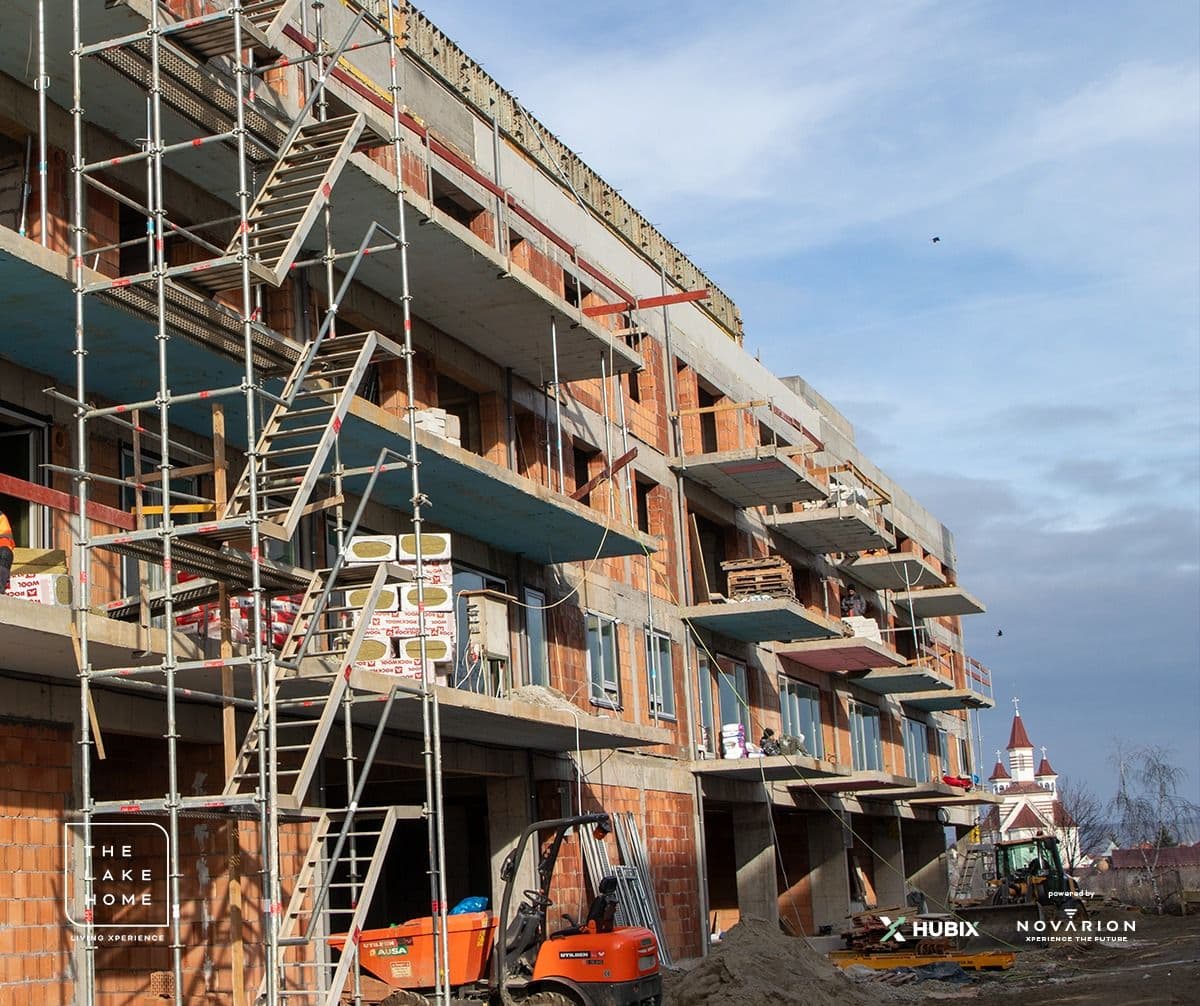

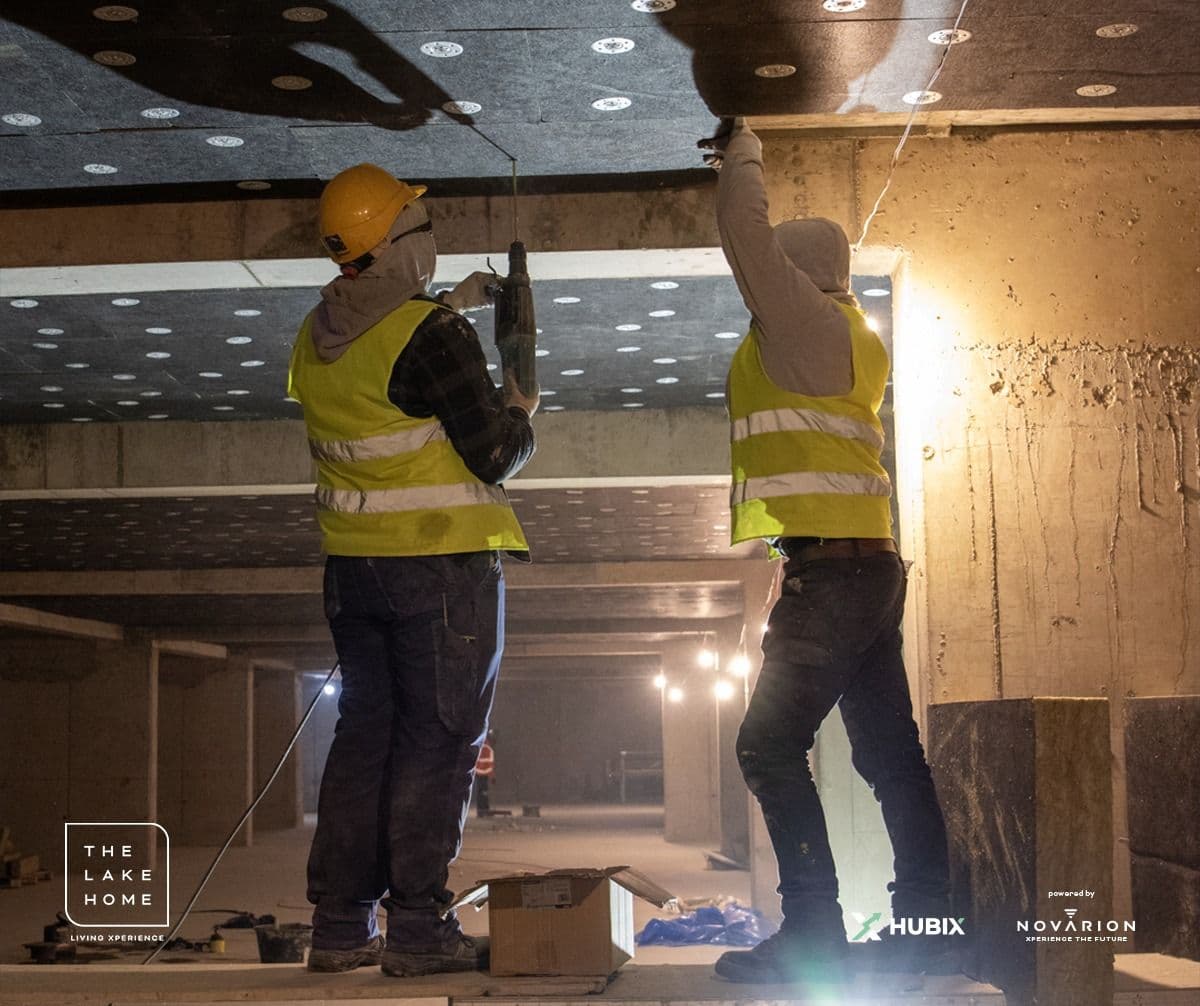

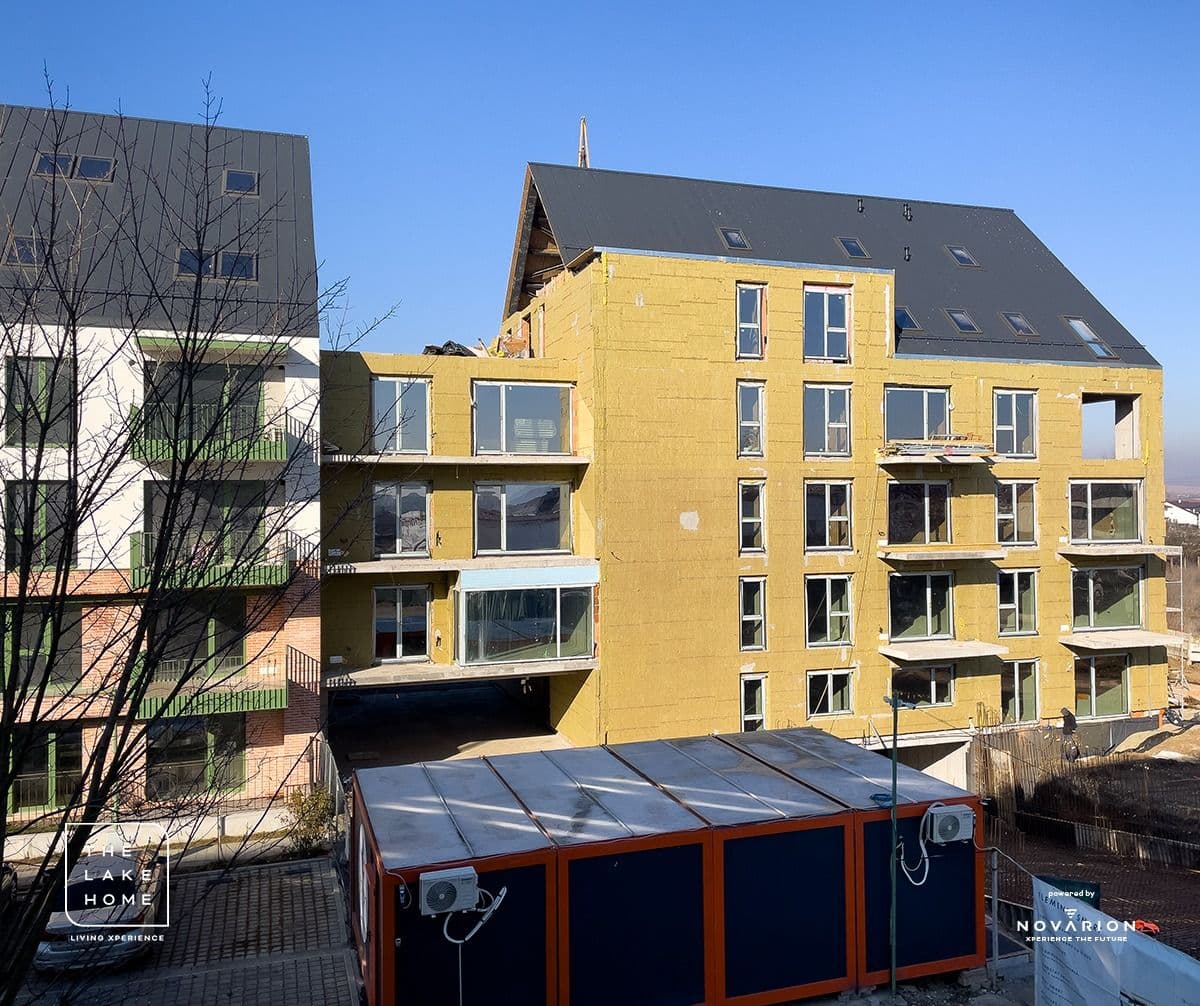

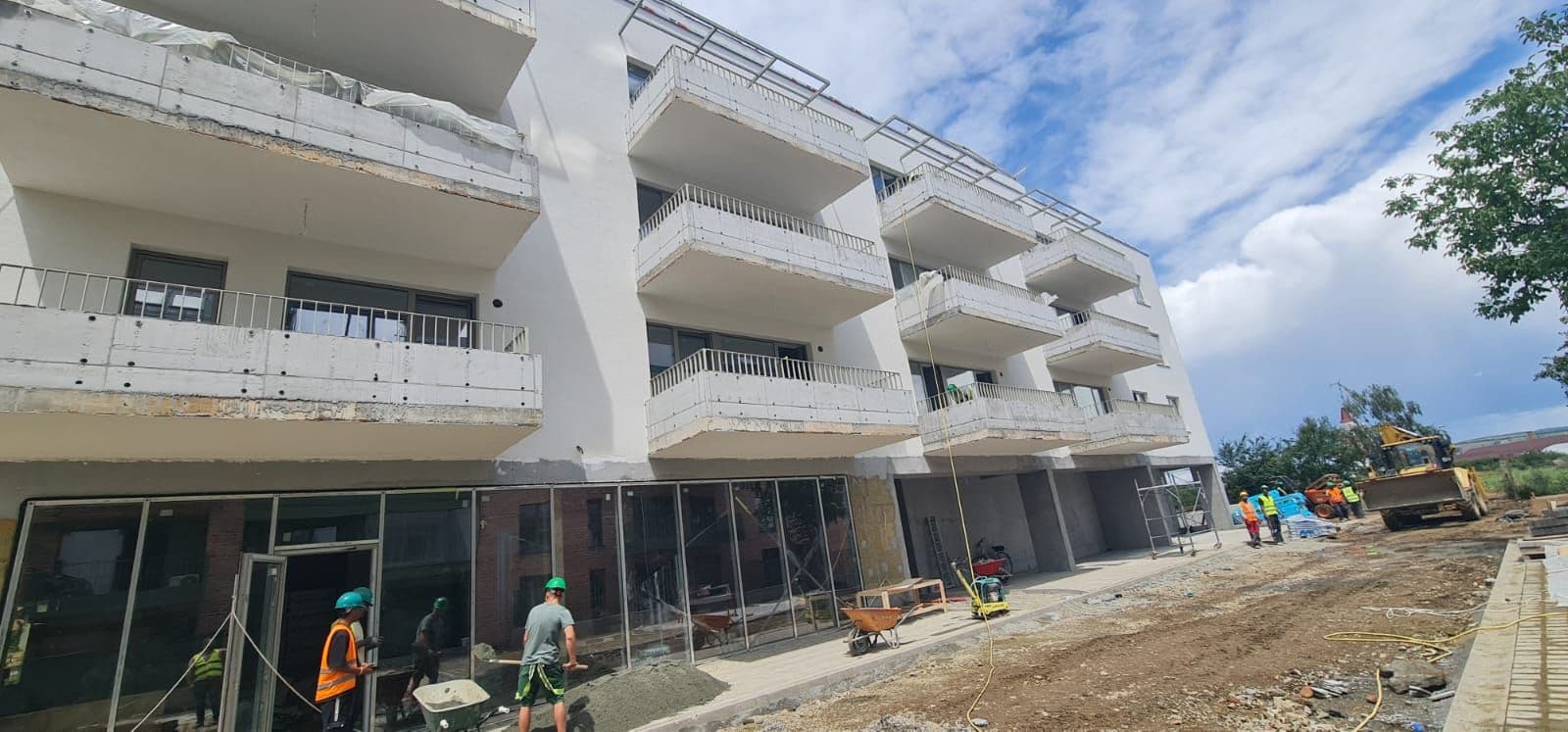

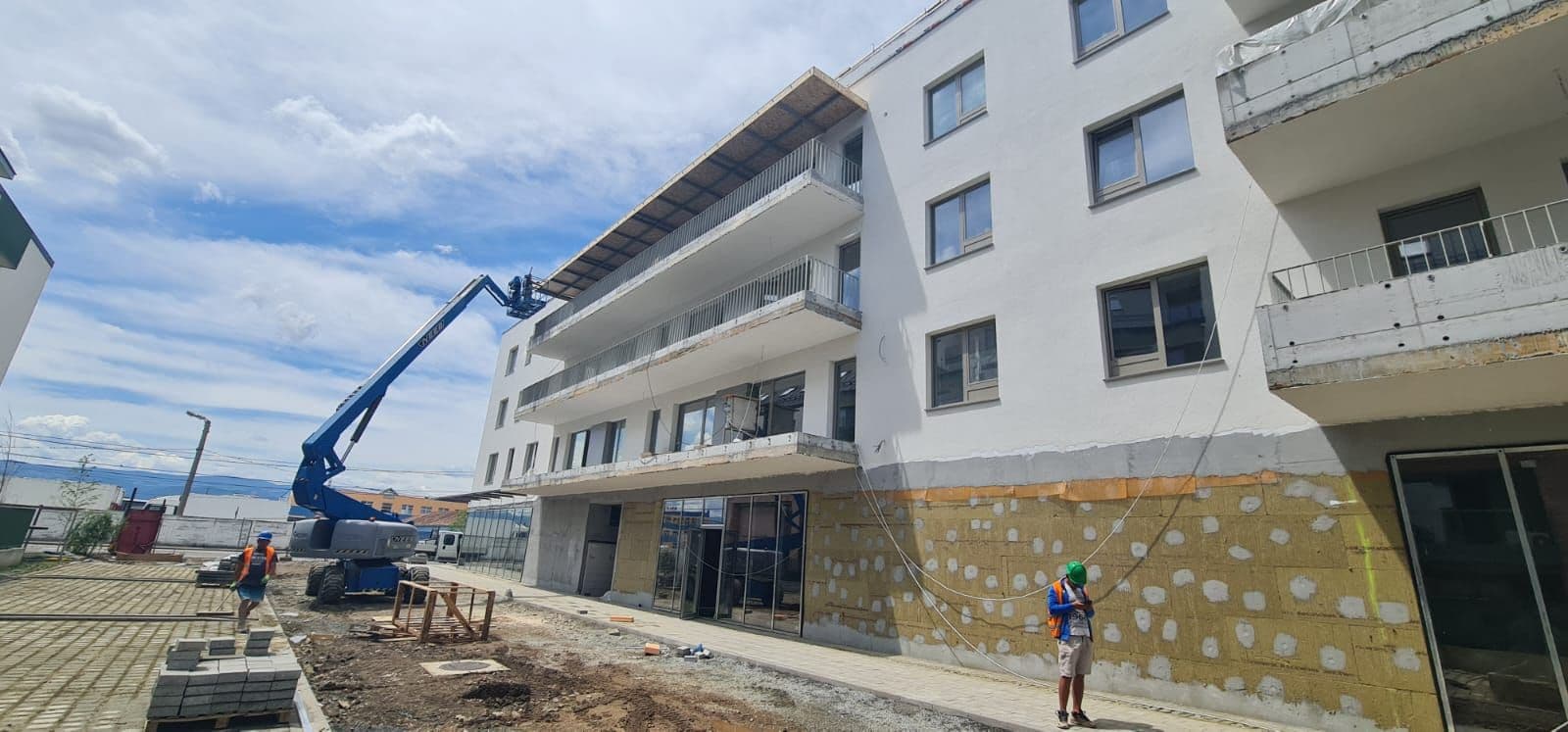

- Se lucrează la termosistem, inclusiv la nivelul subsolului
- Instalații termice la etajul 3
- Instalații electrice la etajul 4
- S-a finalizat zidăria la etajul 4
- Am început instalațiile de gaz

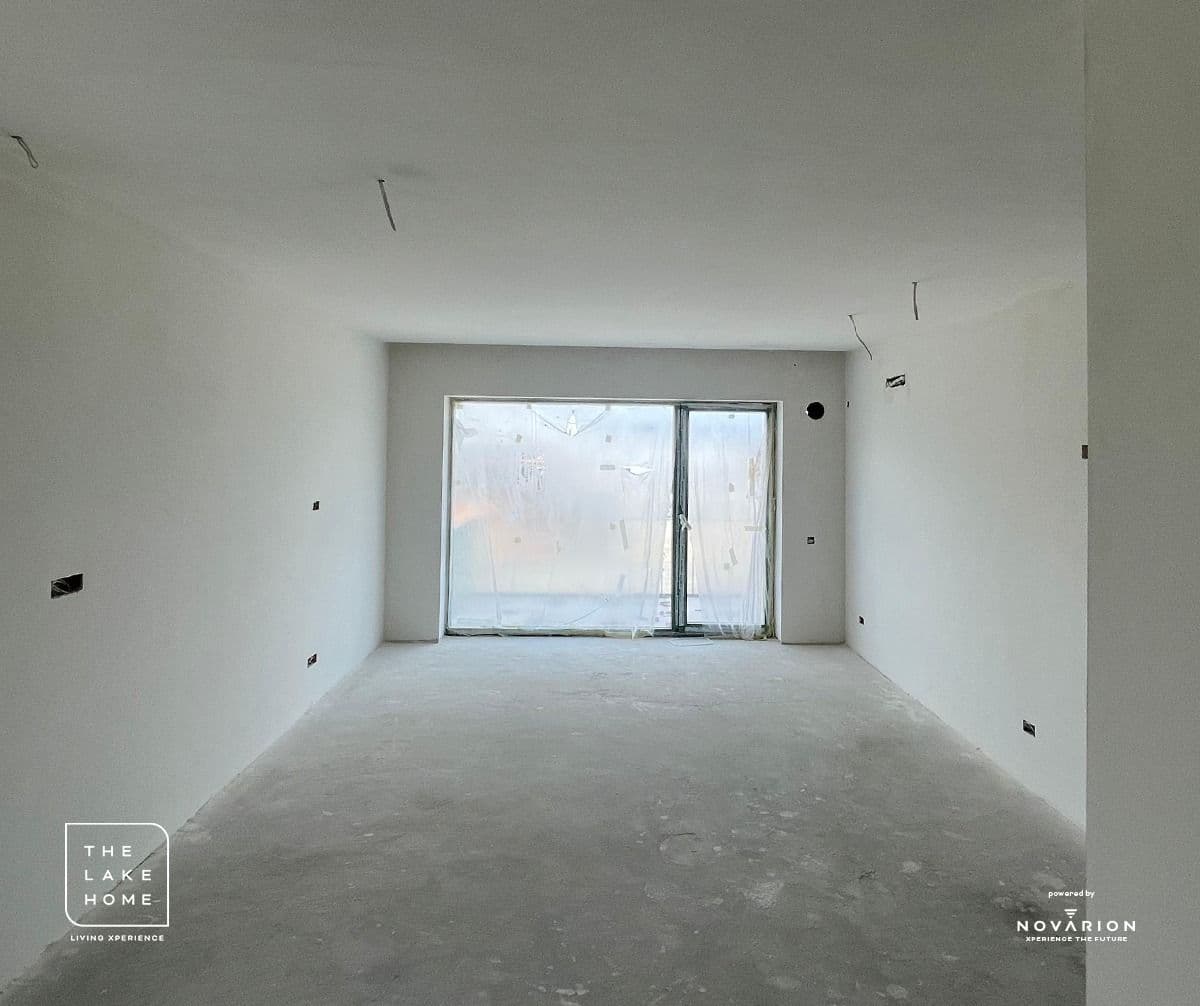

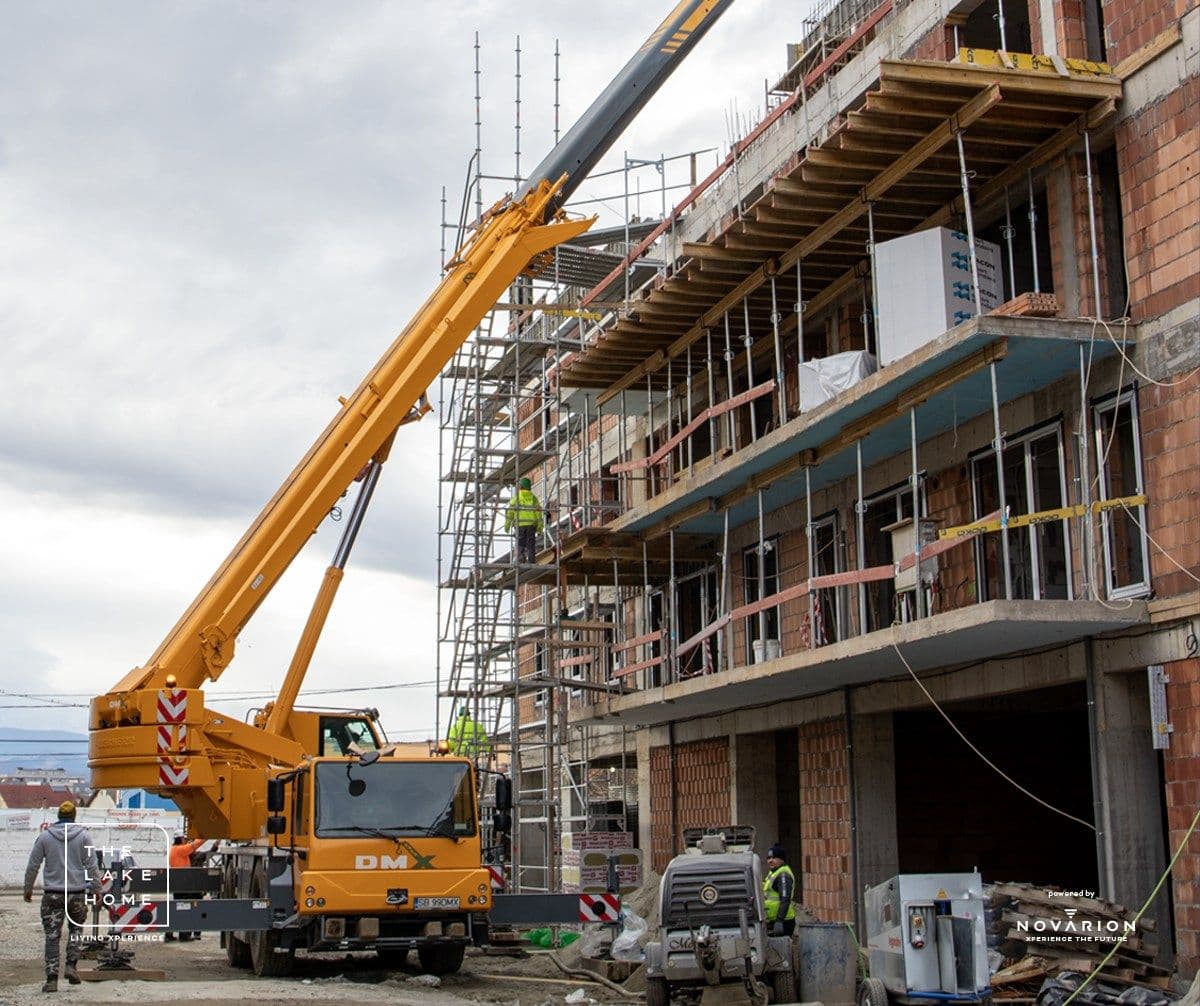

- Se execută finisajele (glet) la etajul 1

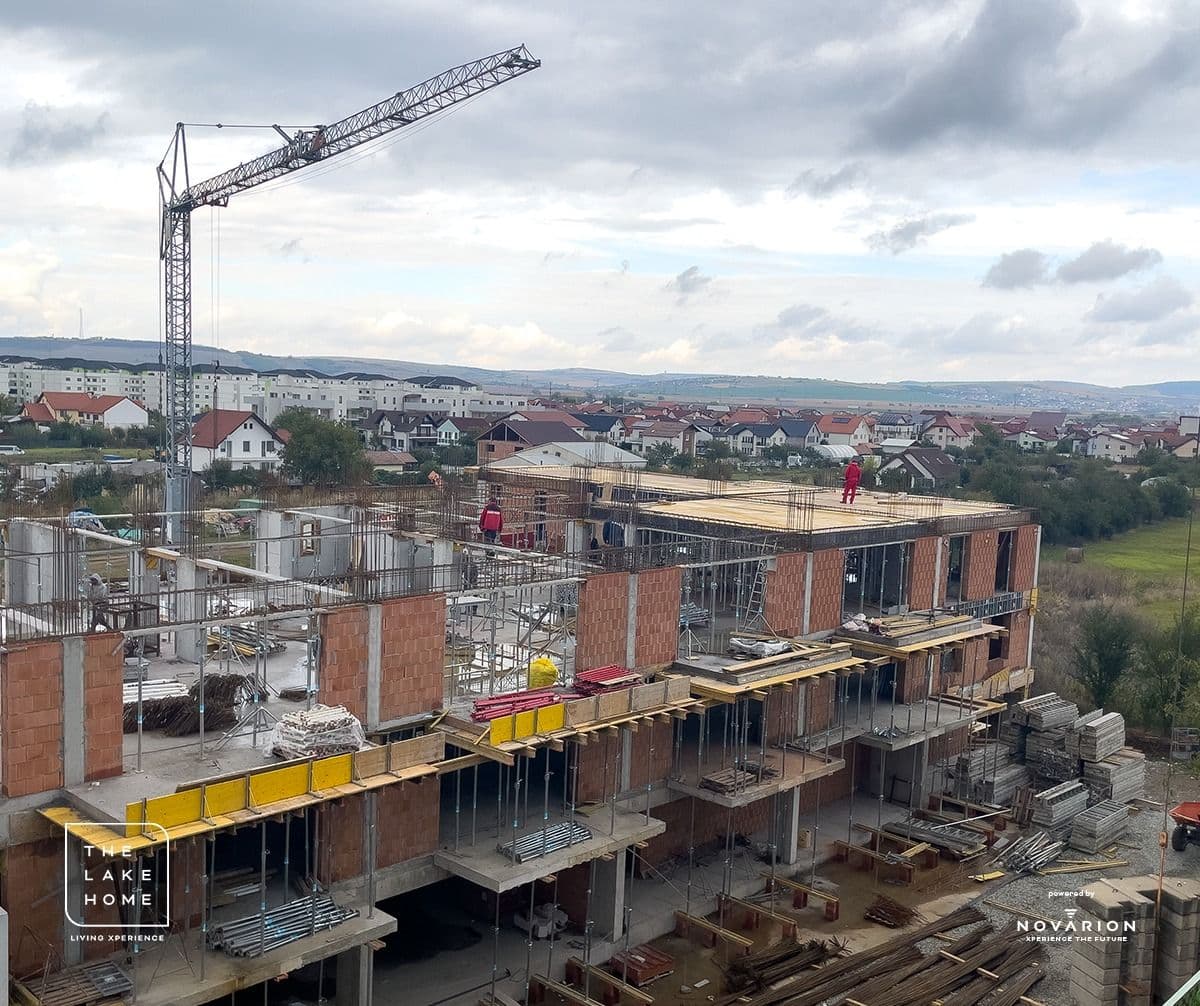

Blocul A
Ianuarie 2026

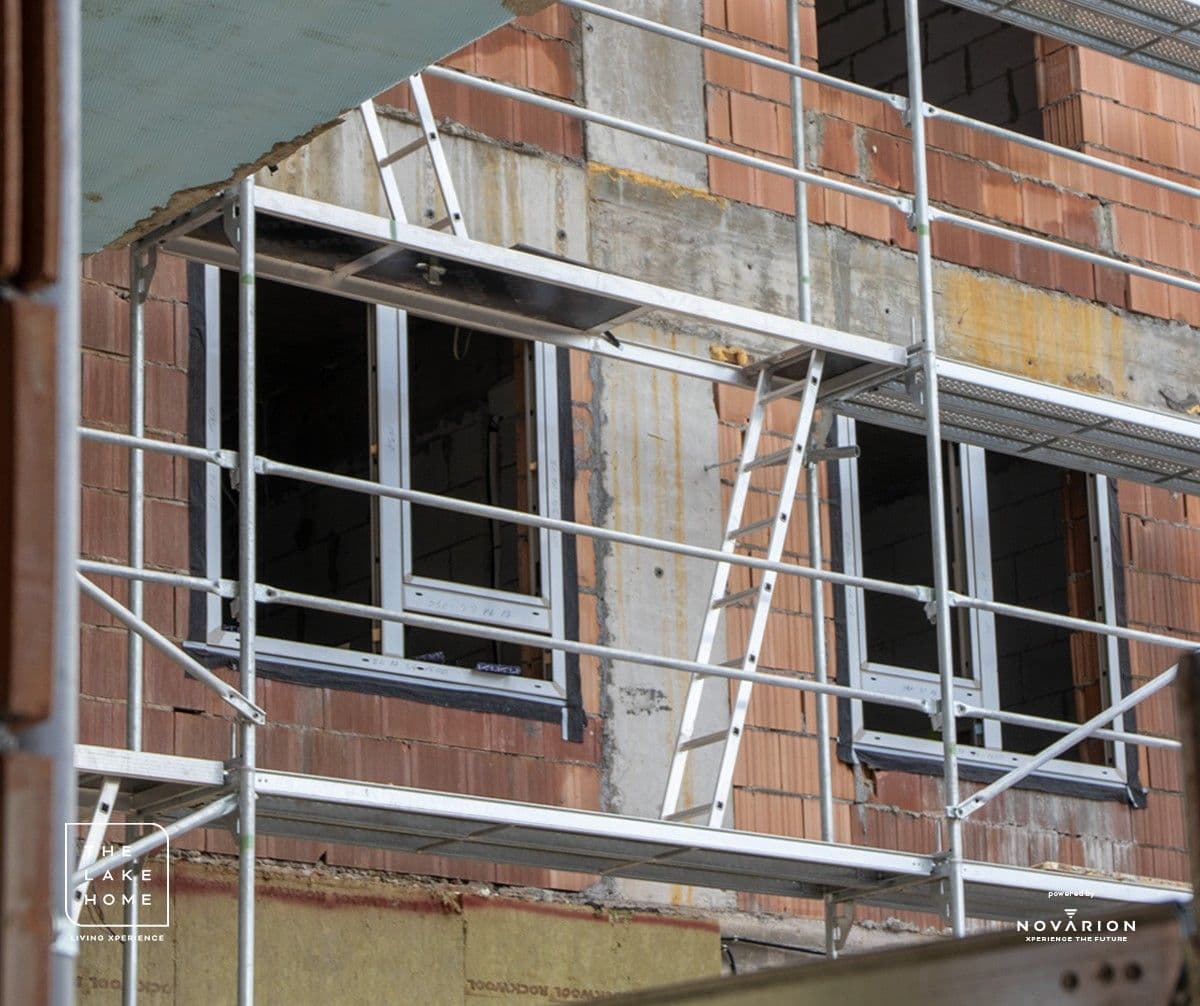

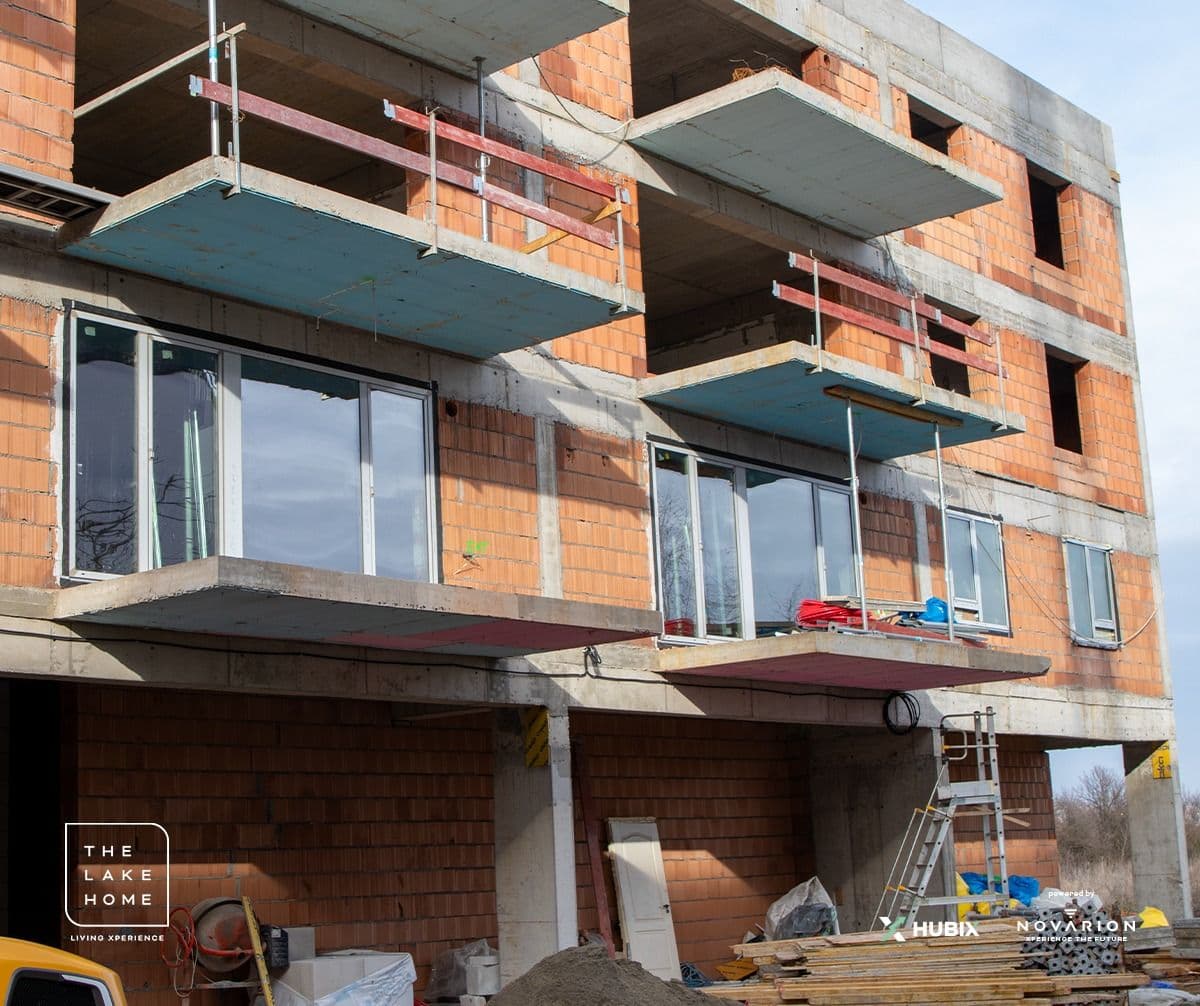

- montaj tâmplărie – etajul 3

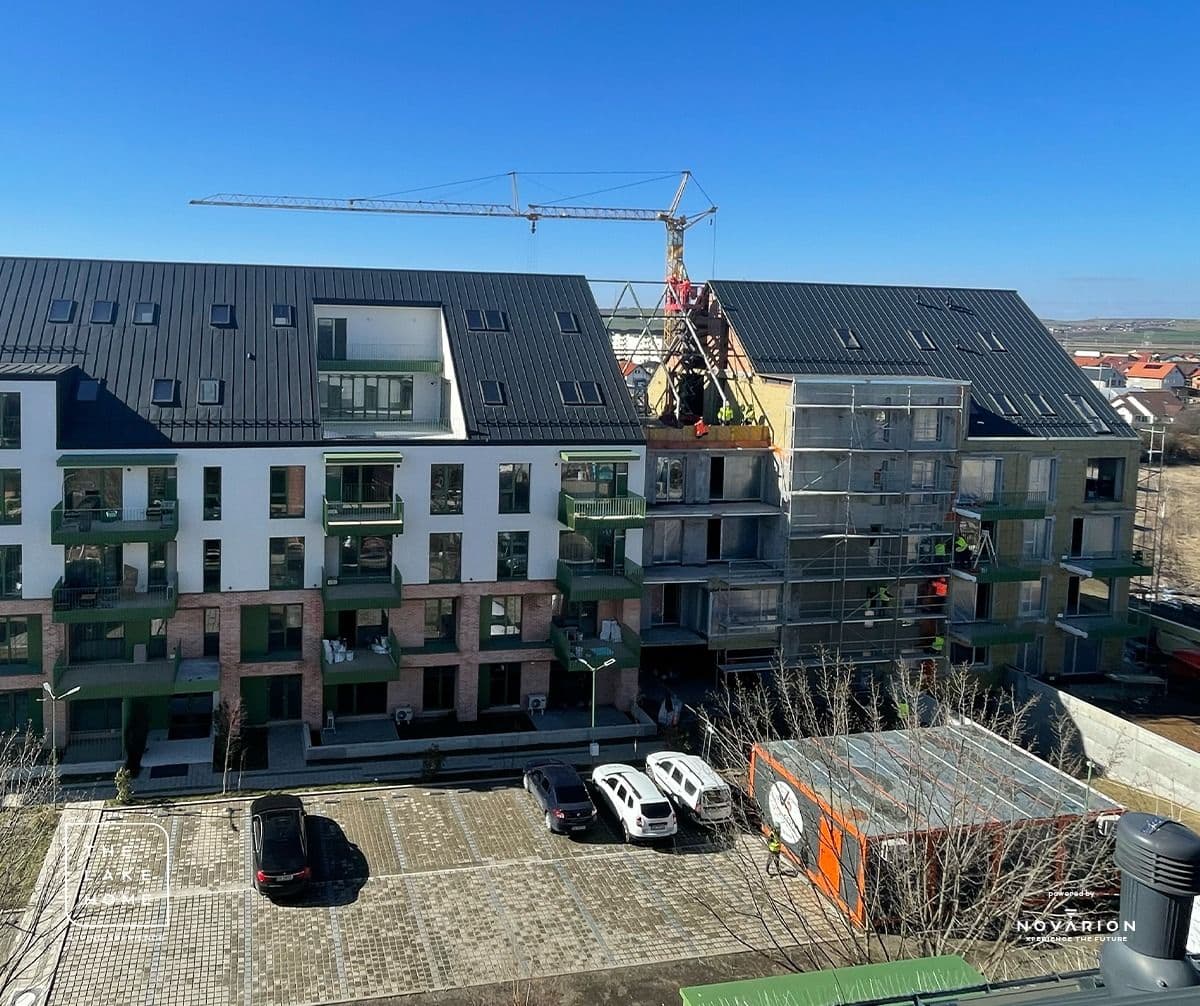

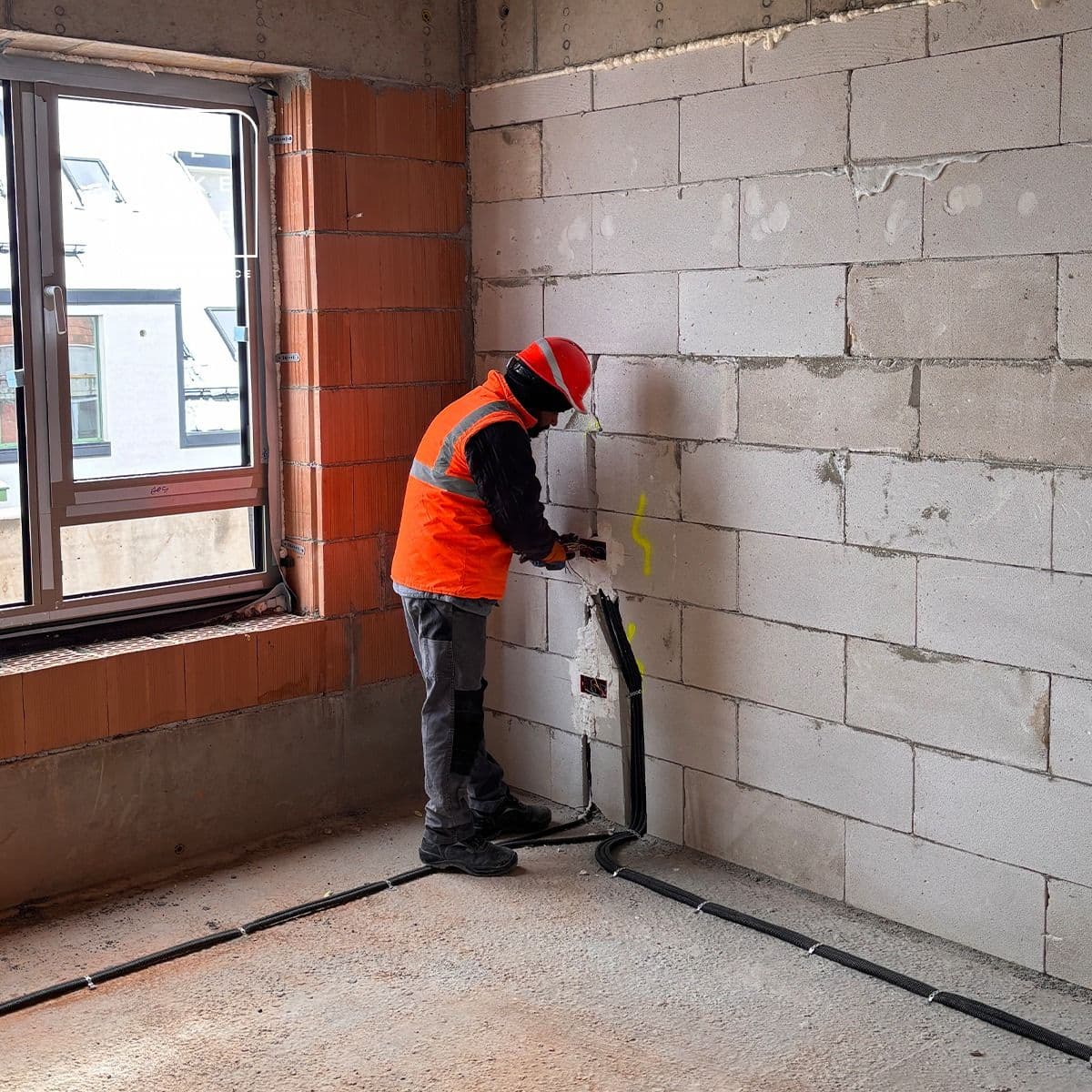

- instalații electrice – etajul 3
- instalații șantier – etajul 3

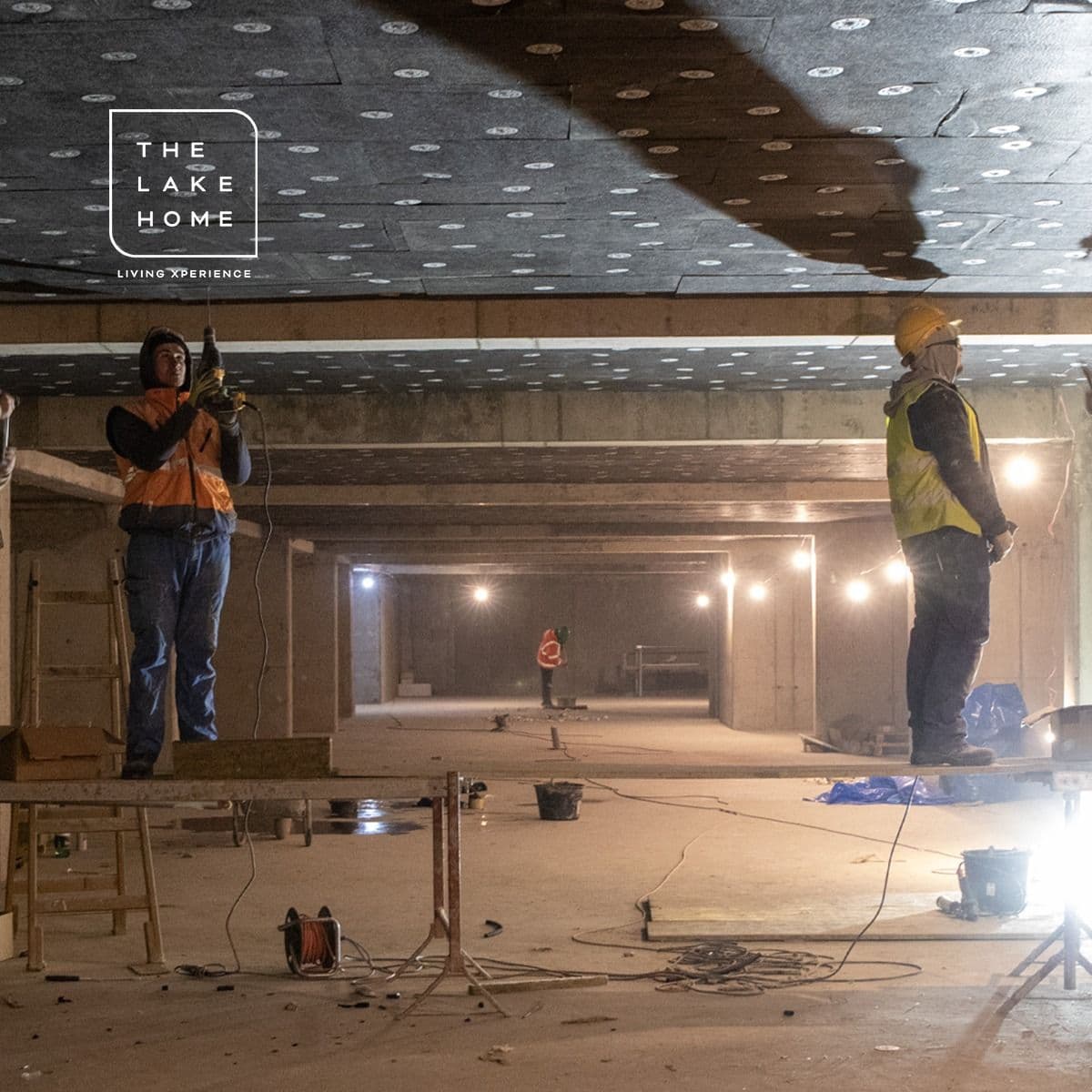

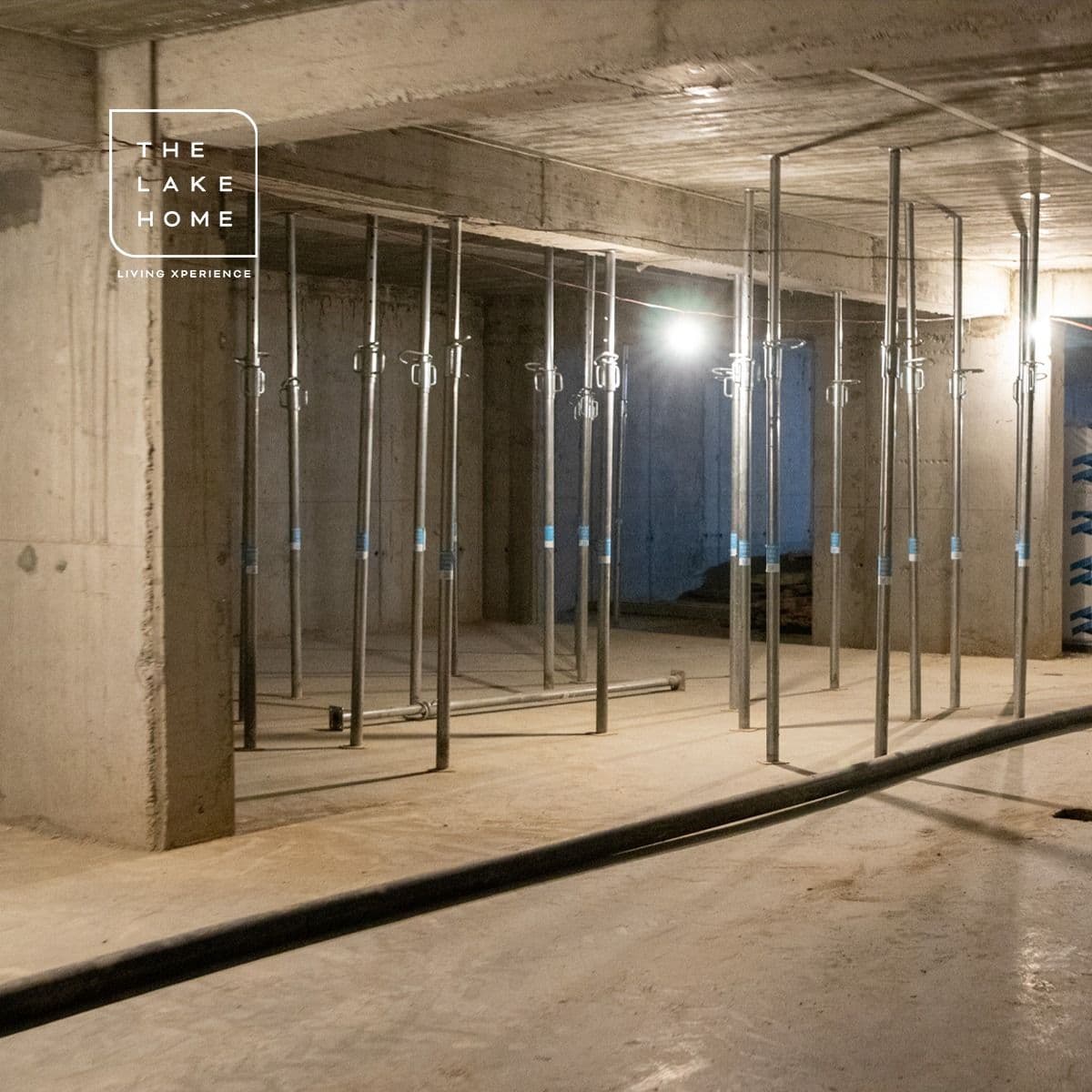

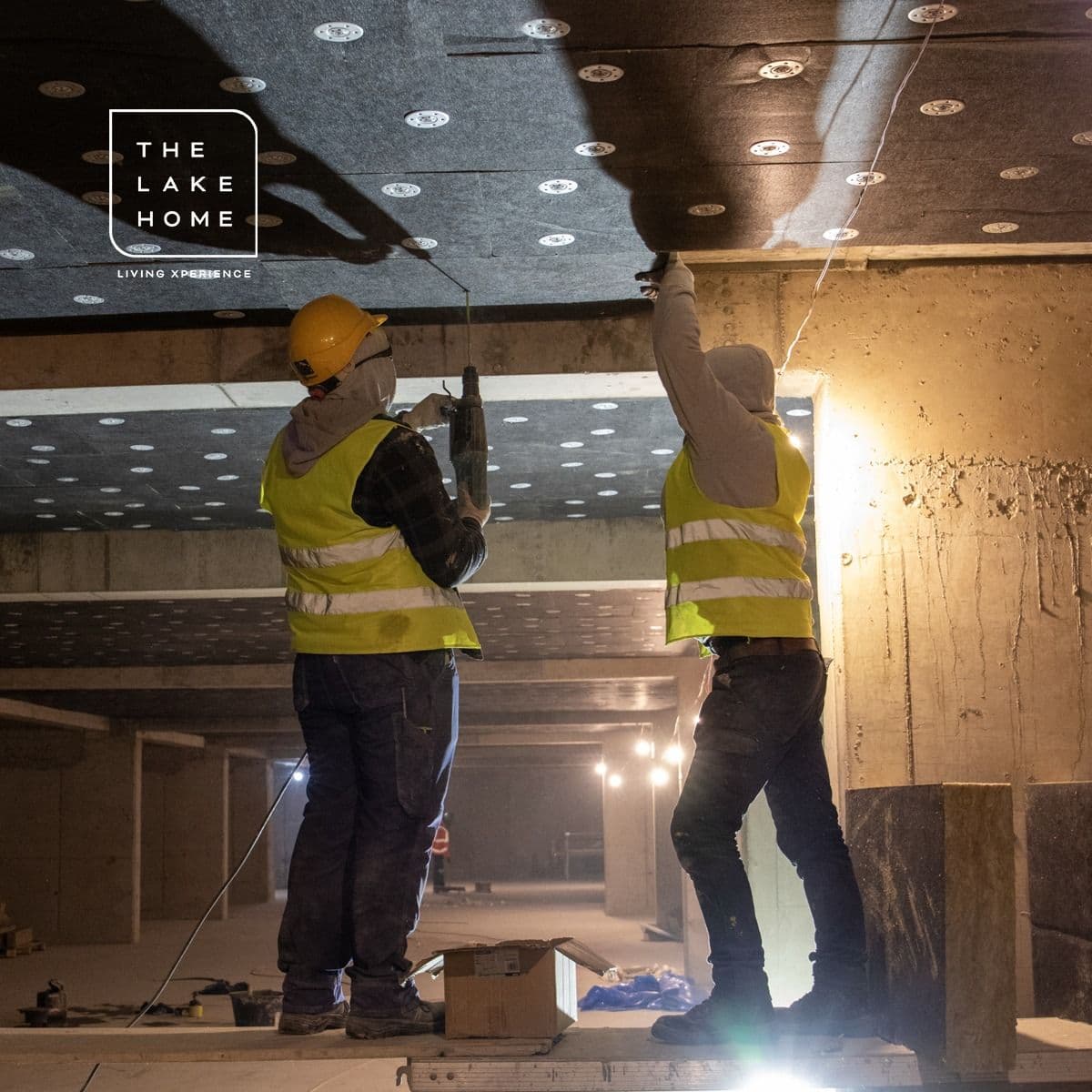

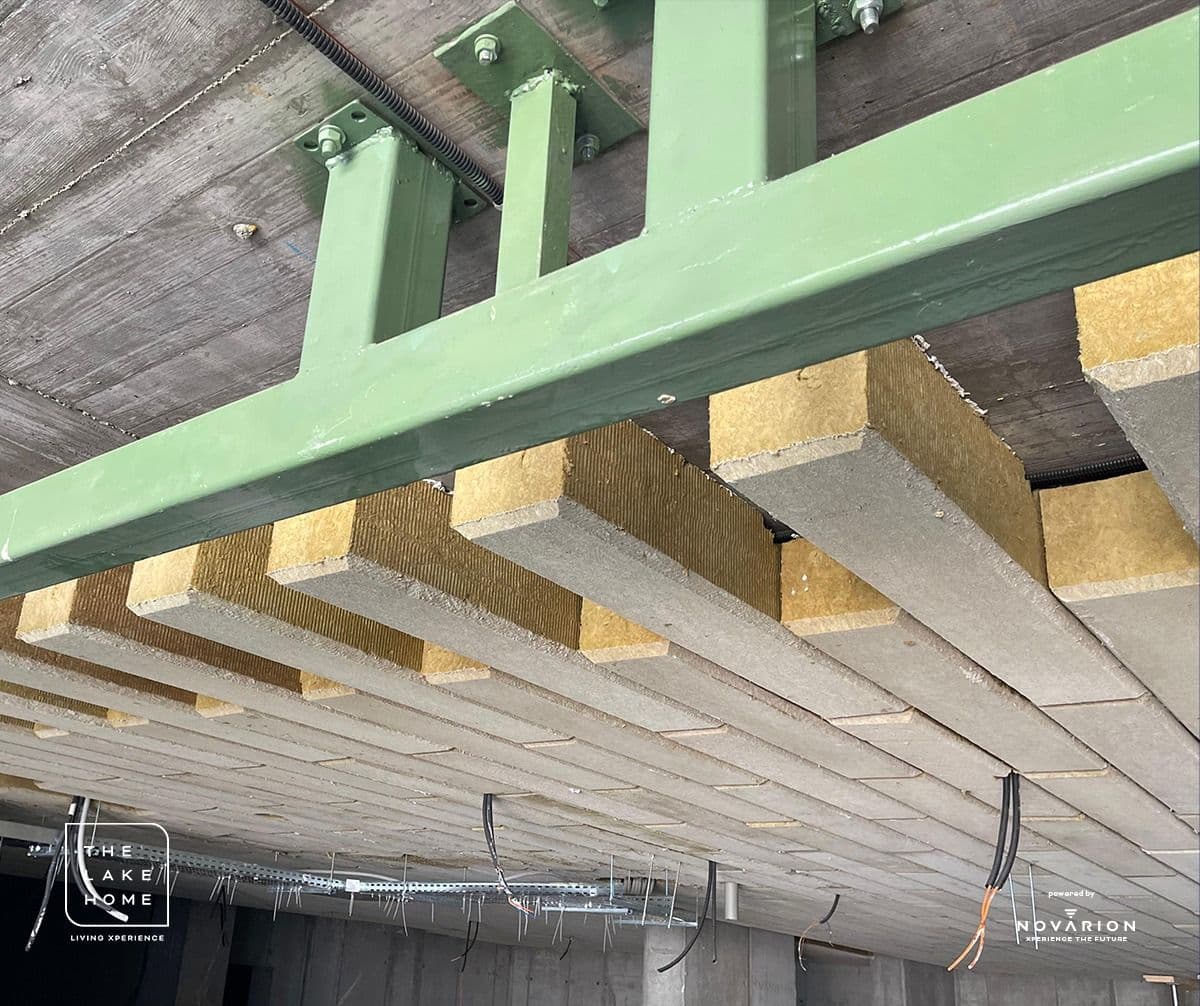

- montaj vată minerală la tavanul subsolului

Blocul A
Decembrie 2025

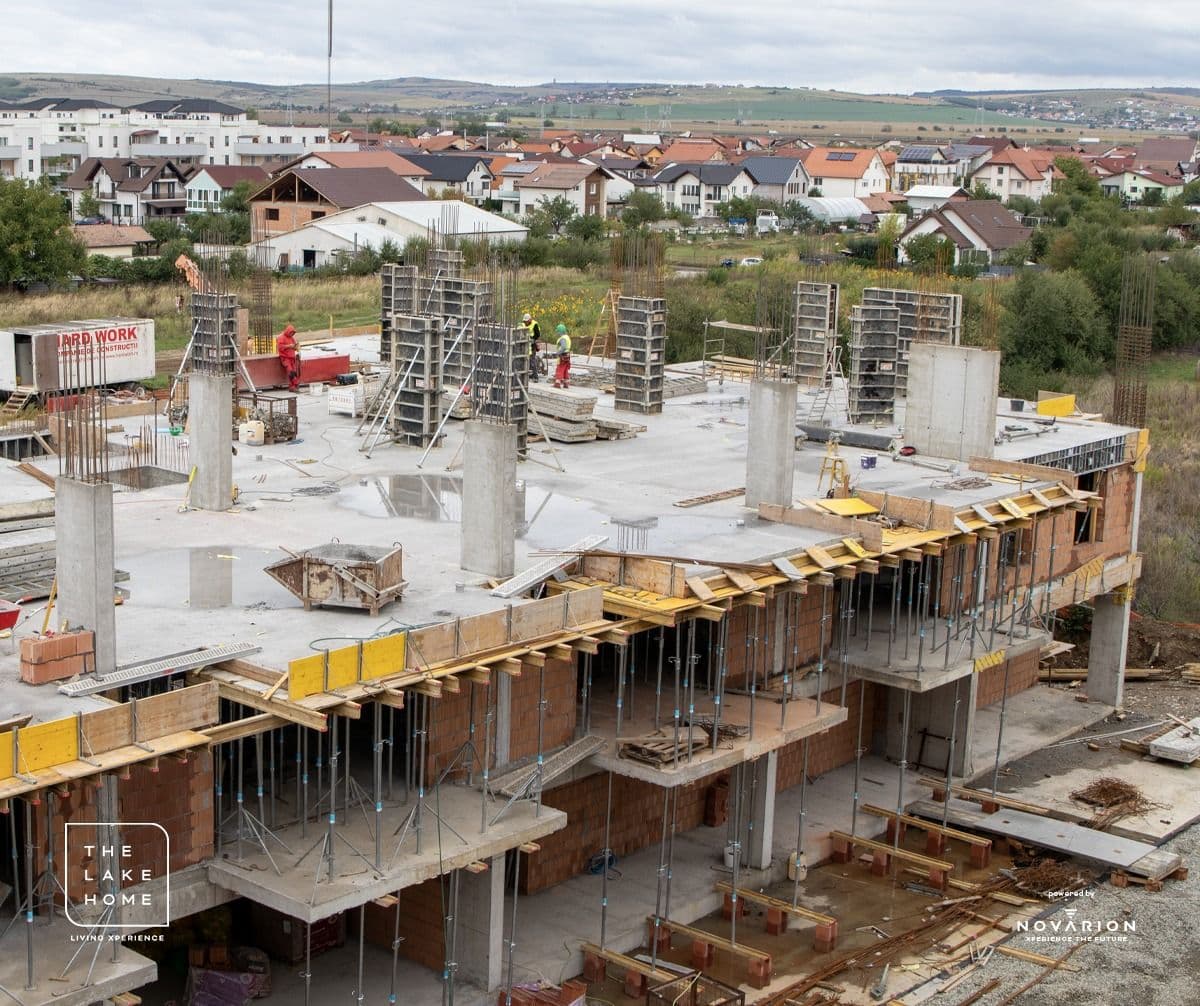

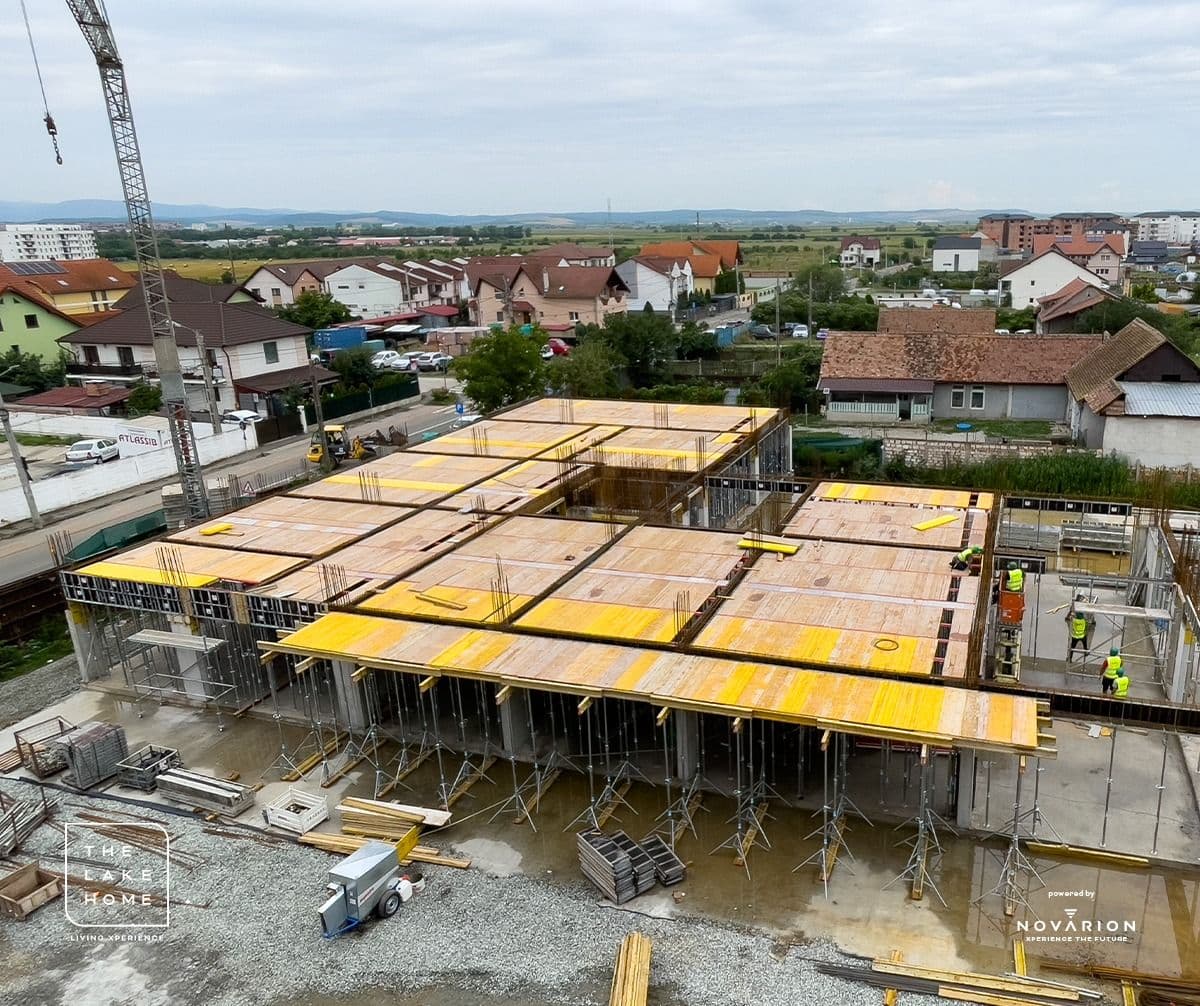

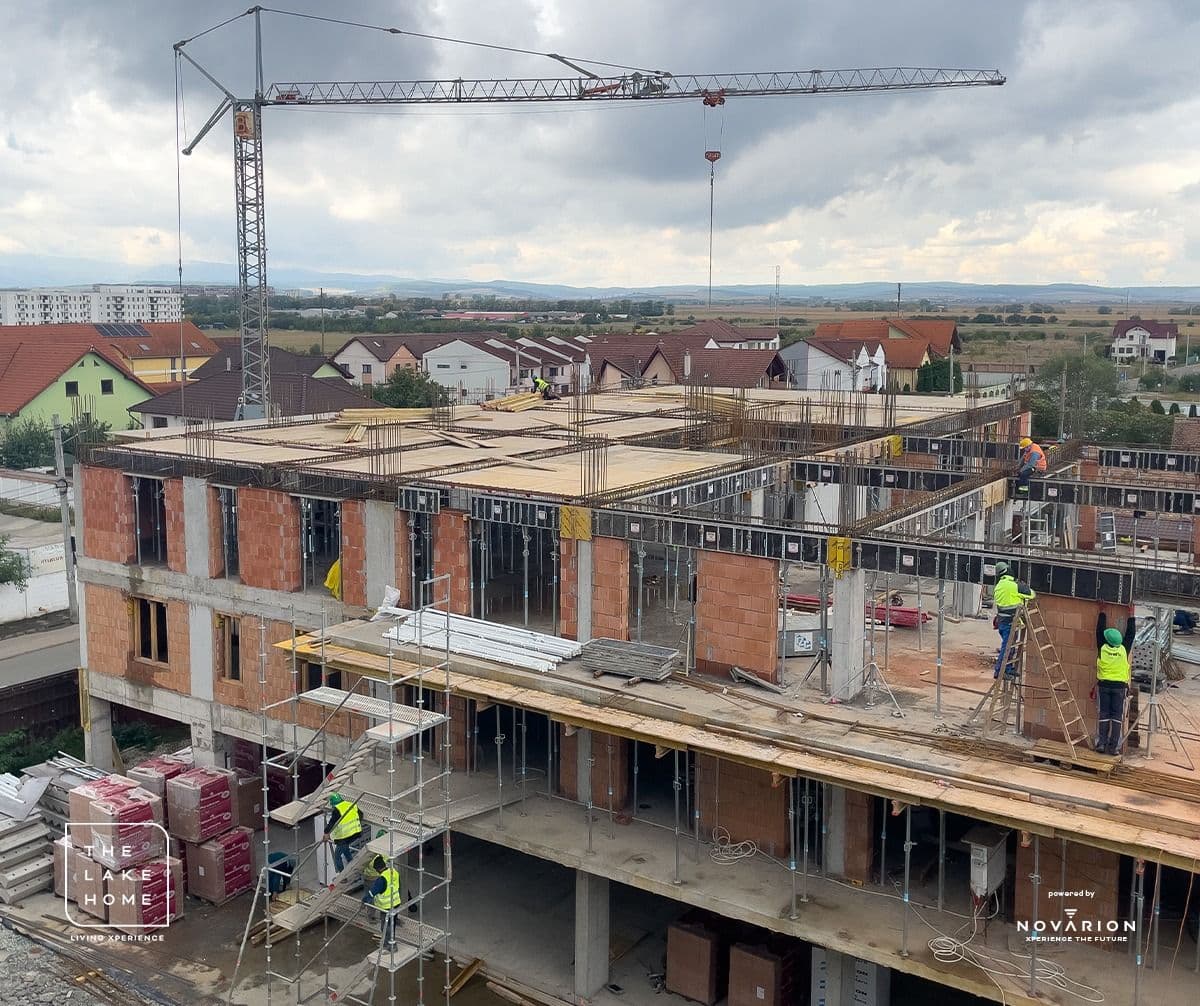

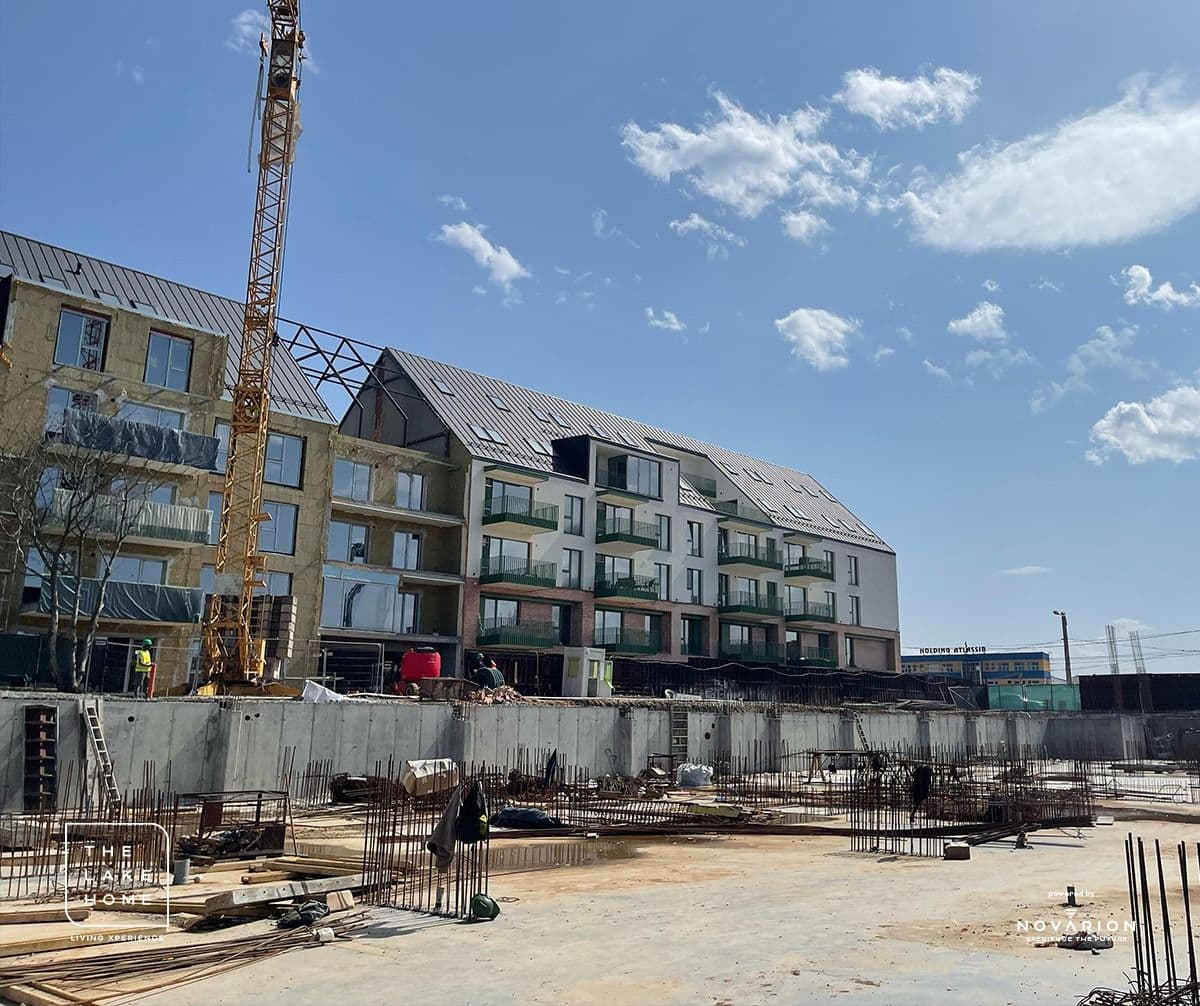

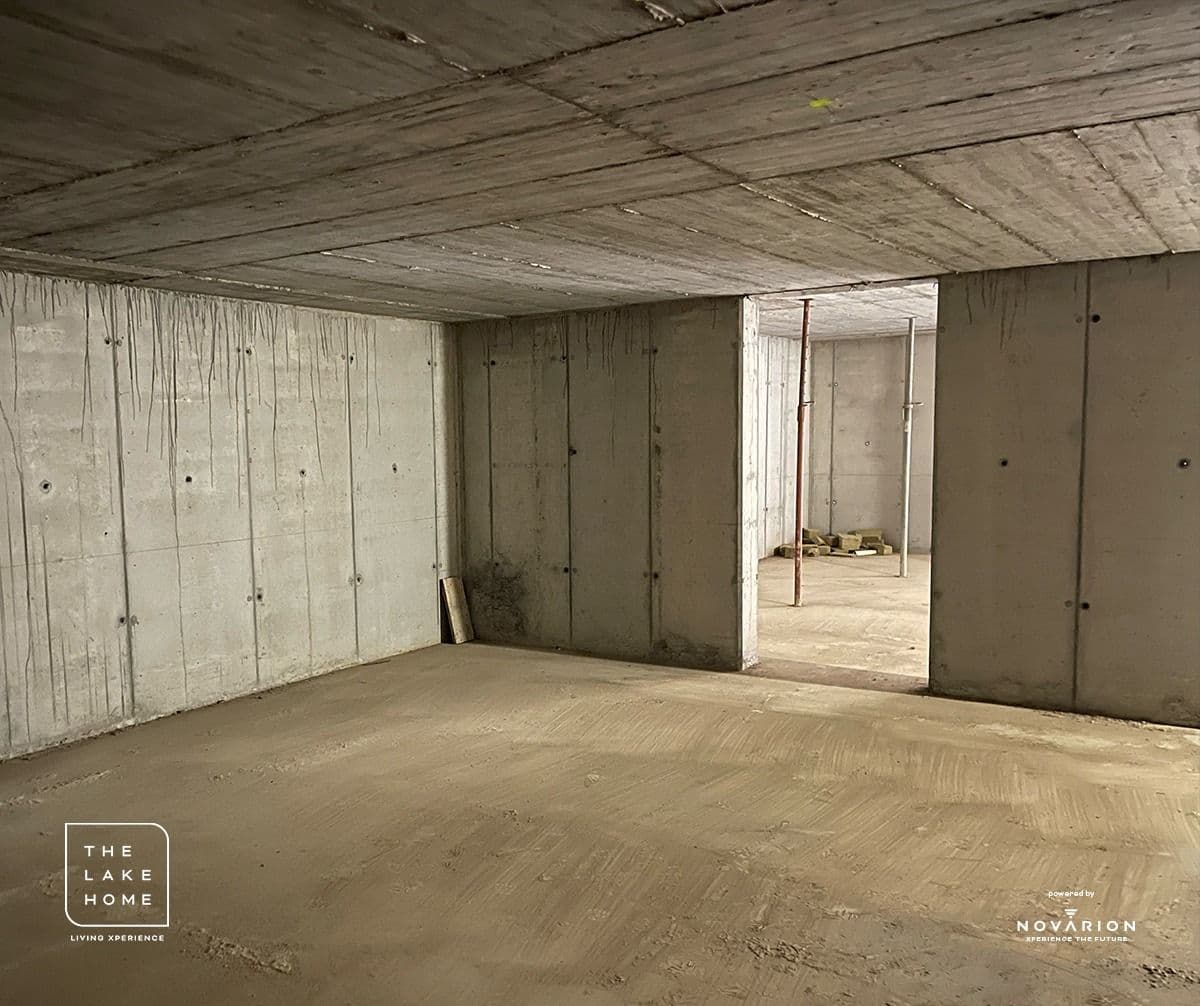

- Am finalizat structura clădirii

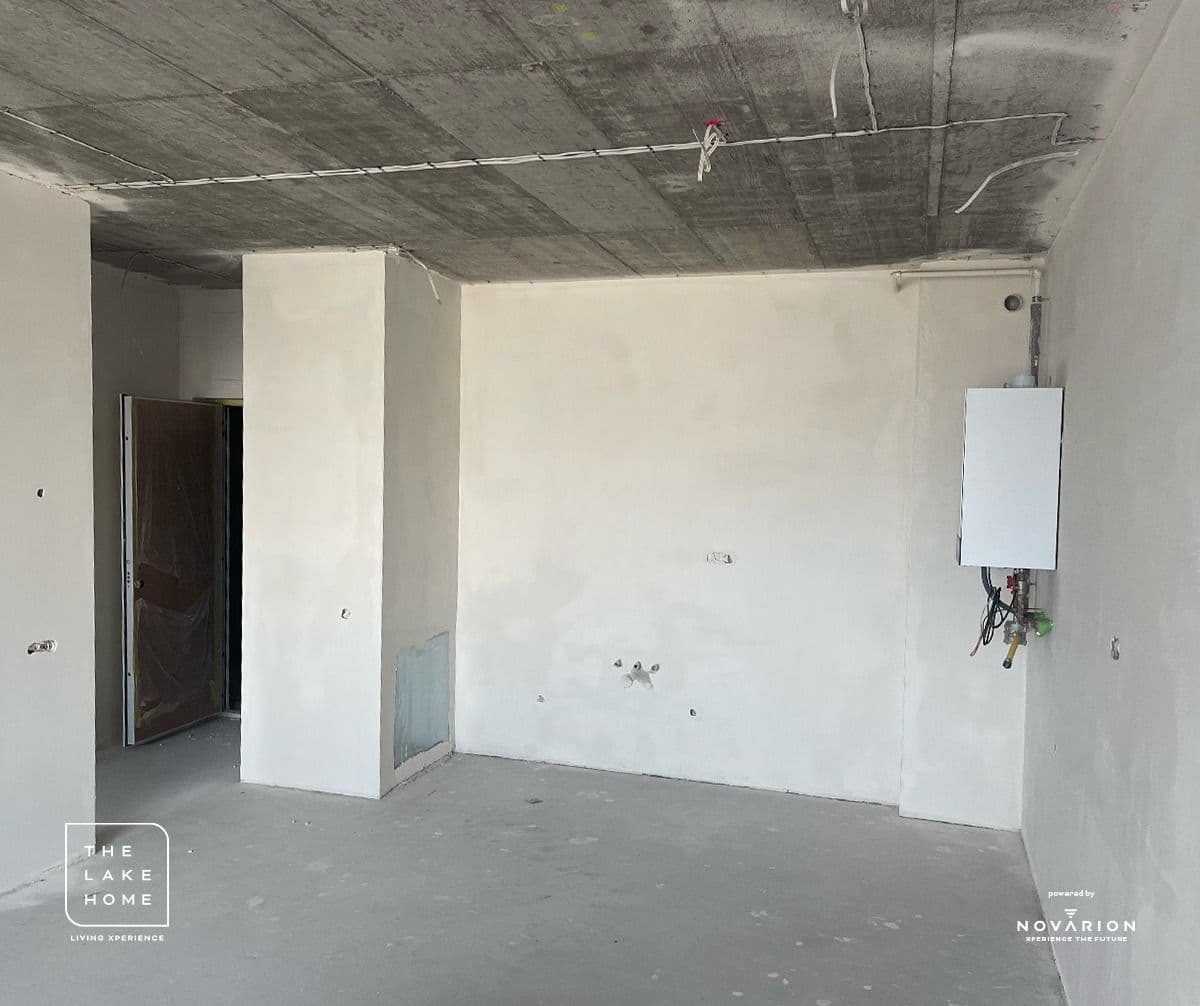

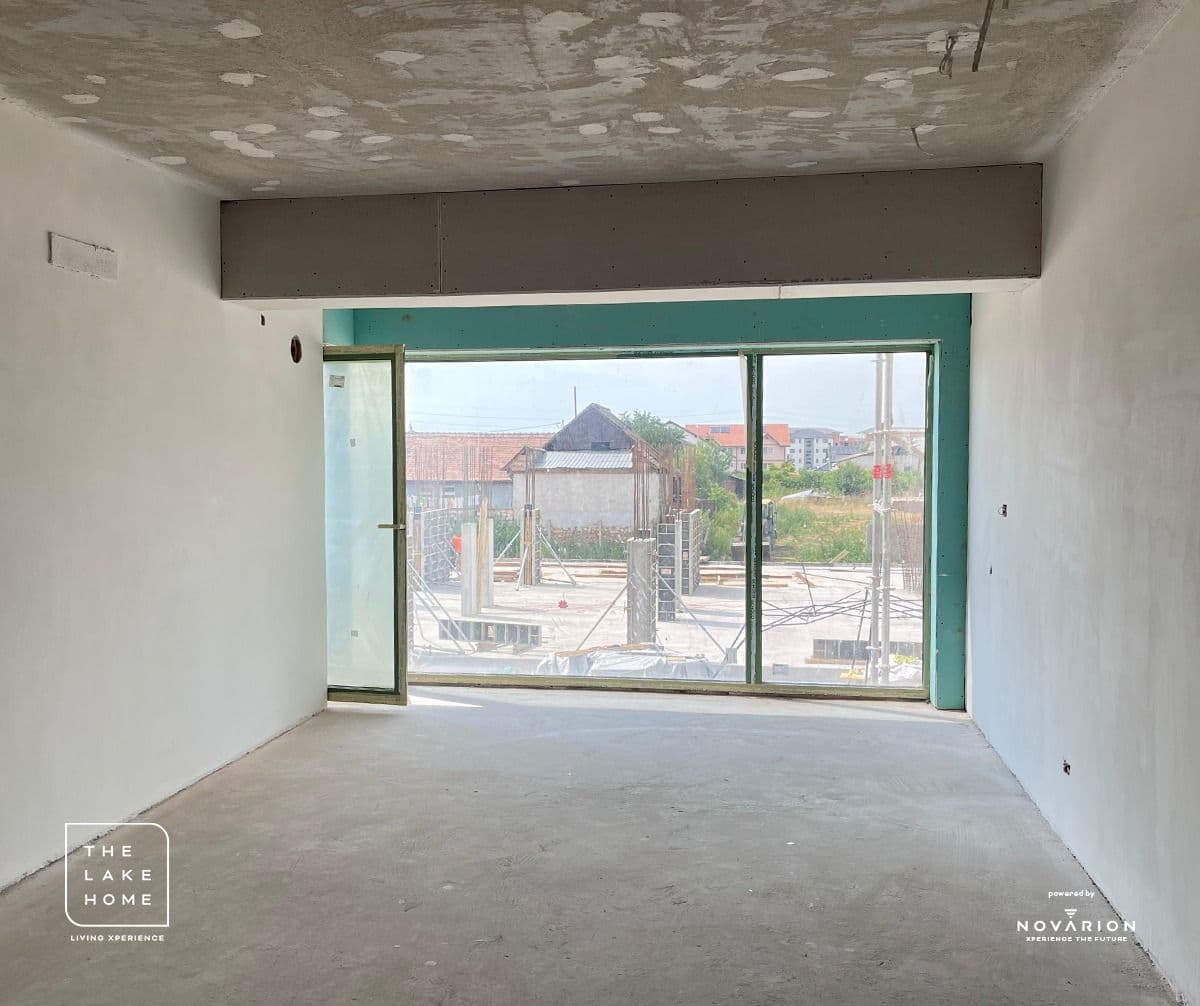

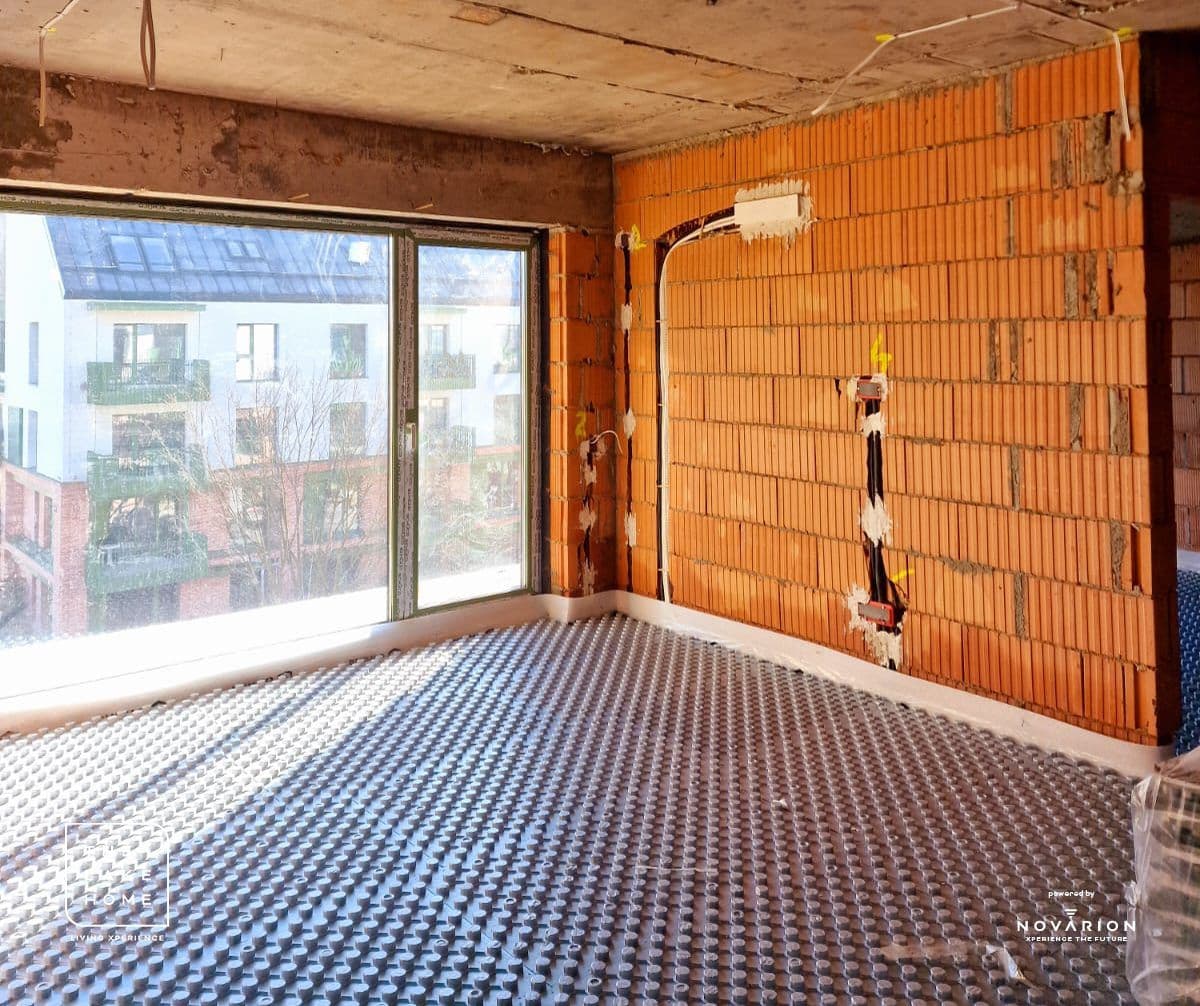

- Instalații electrice, termice și sanitare la etajul 2

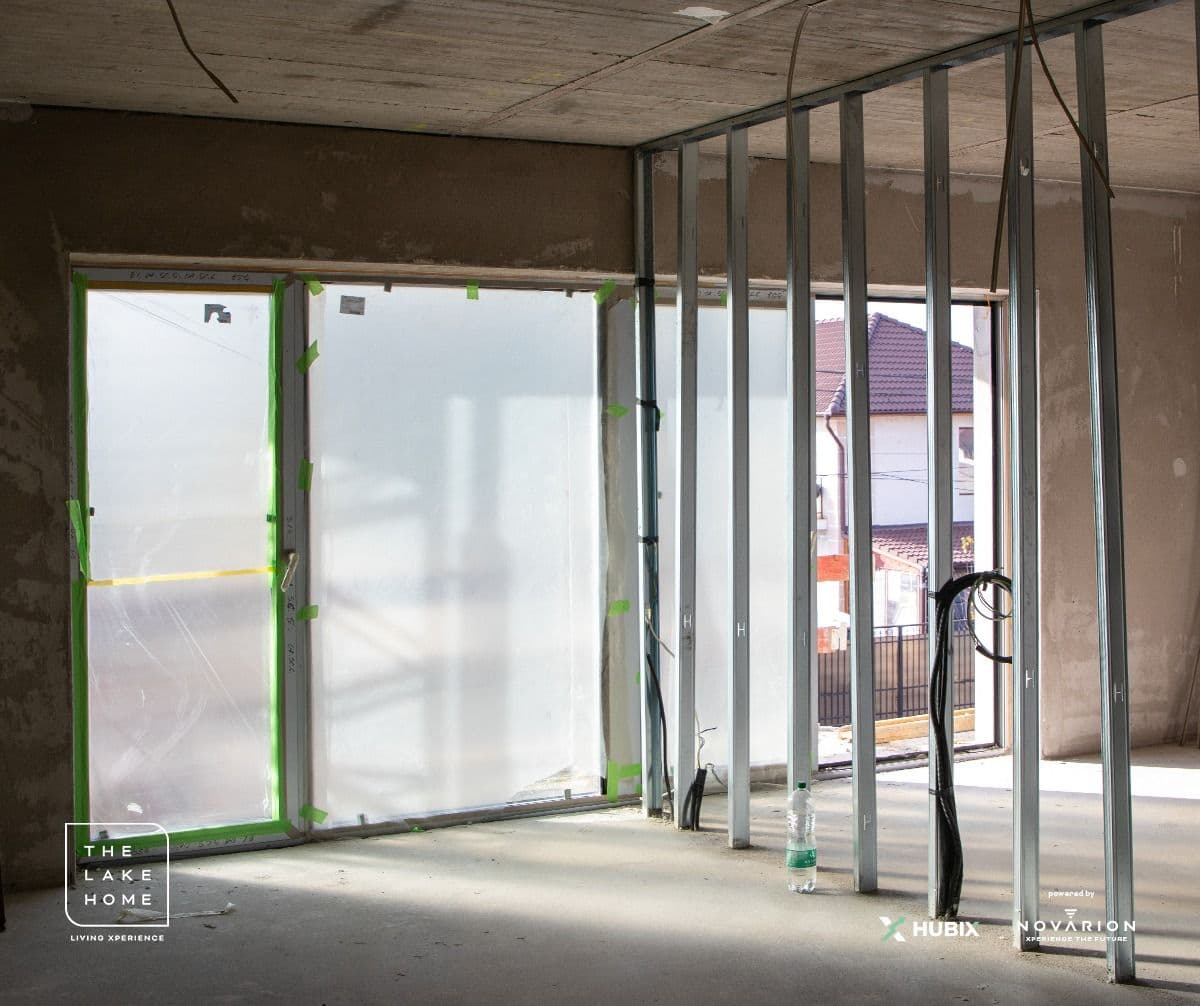

- Se montează tâmplăria la etajul 2

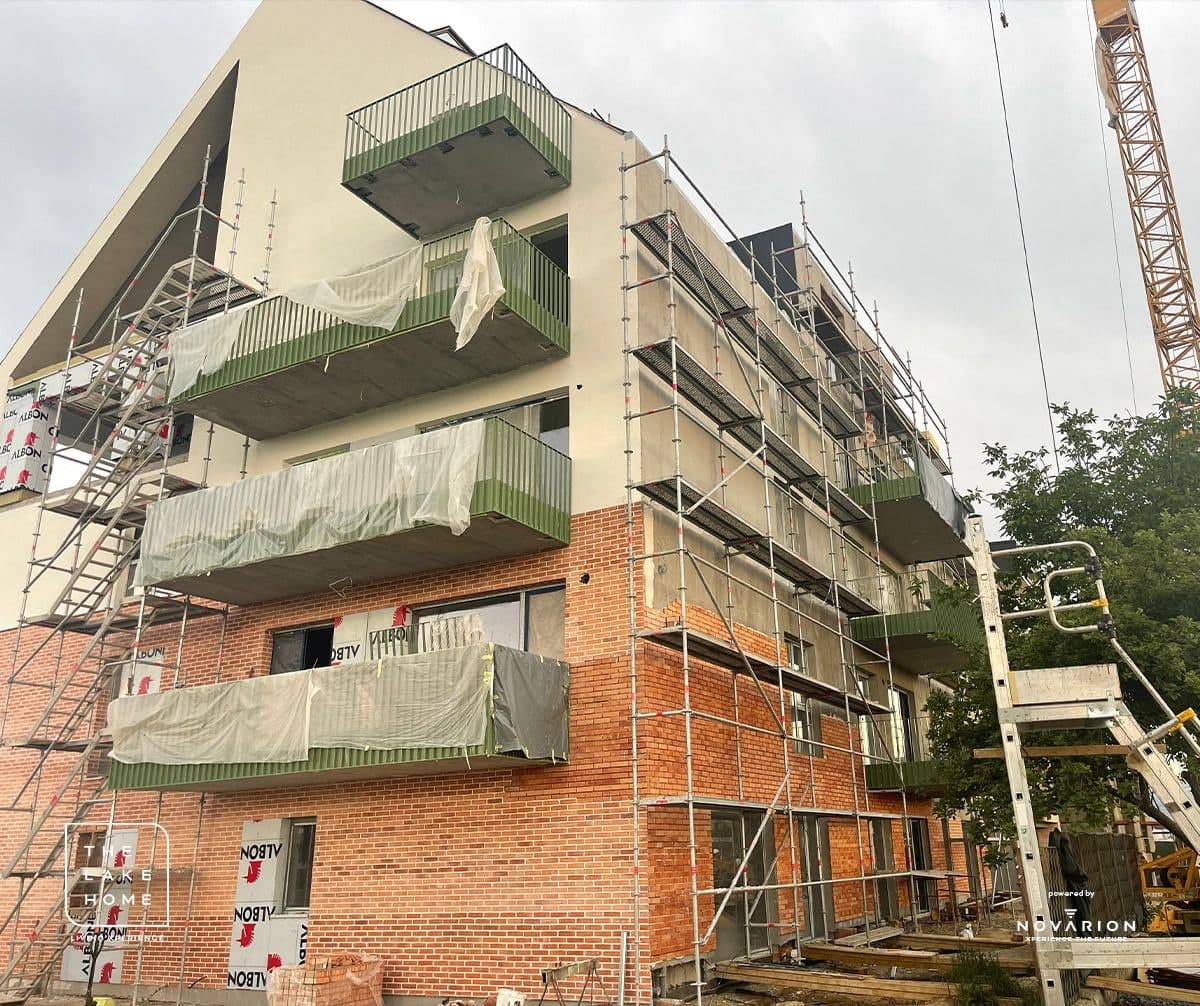

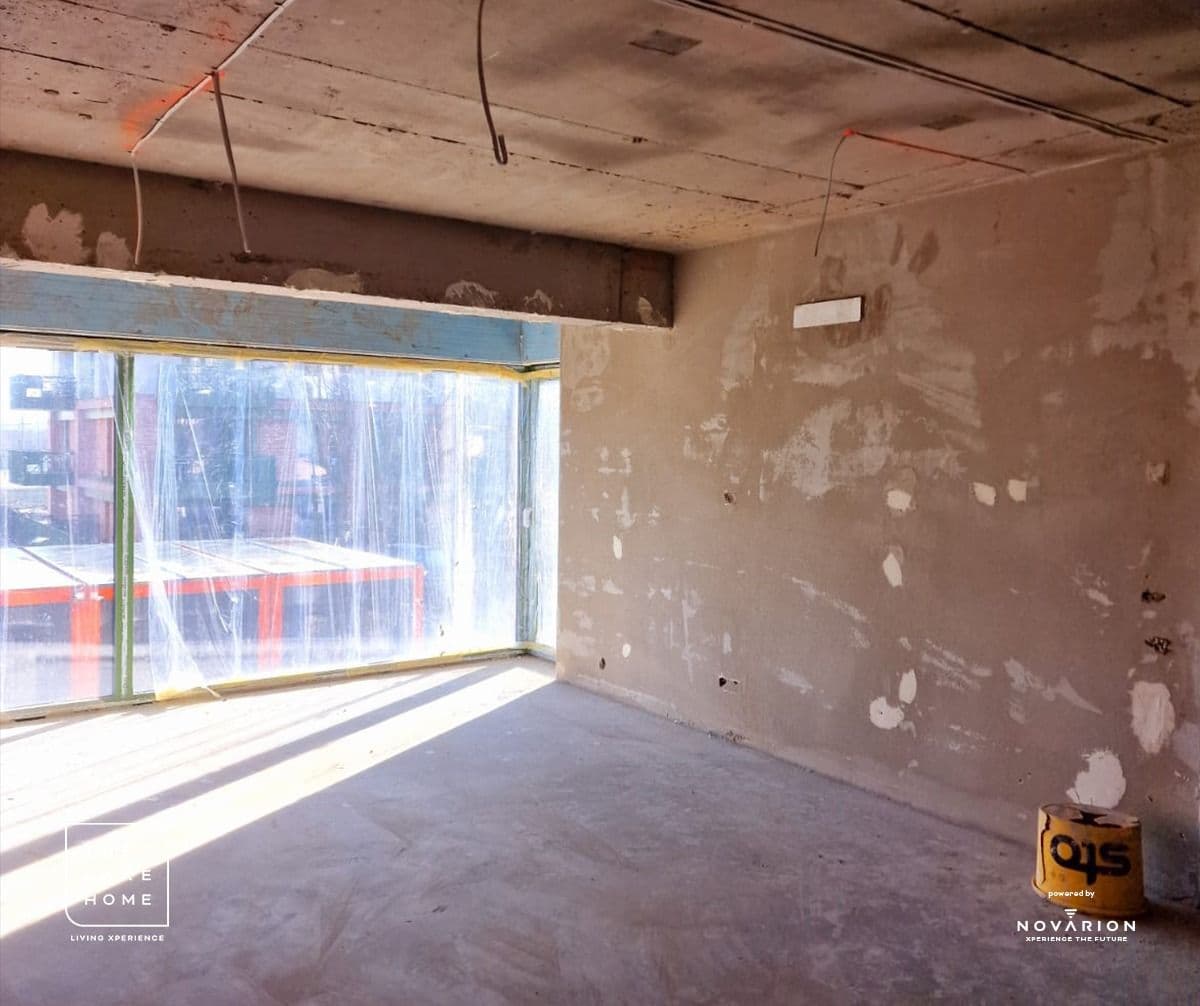

- Se lucrează la tencuieli la etajul 1
- Continuăm termoizolația exterioară a clădirii

Blocul A

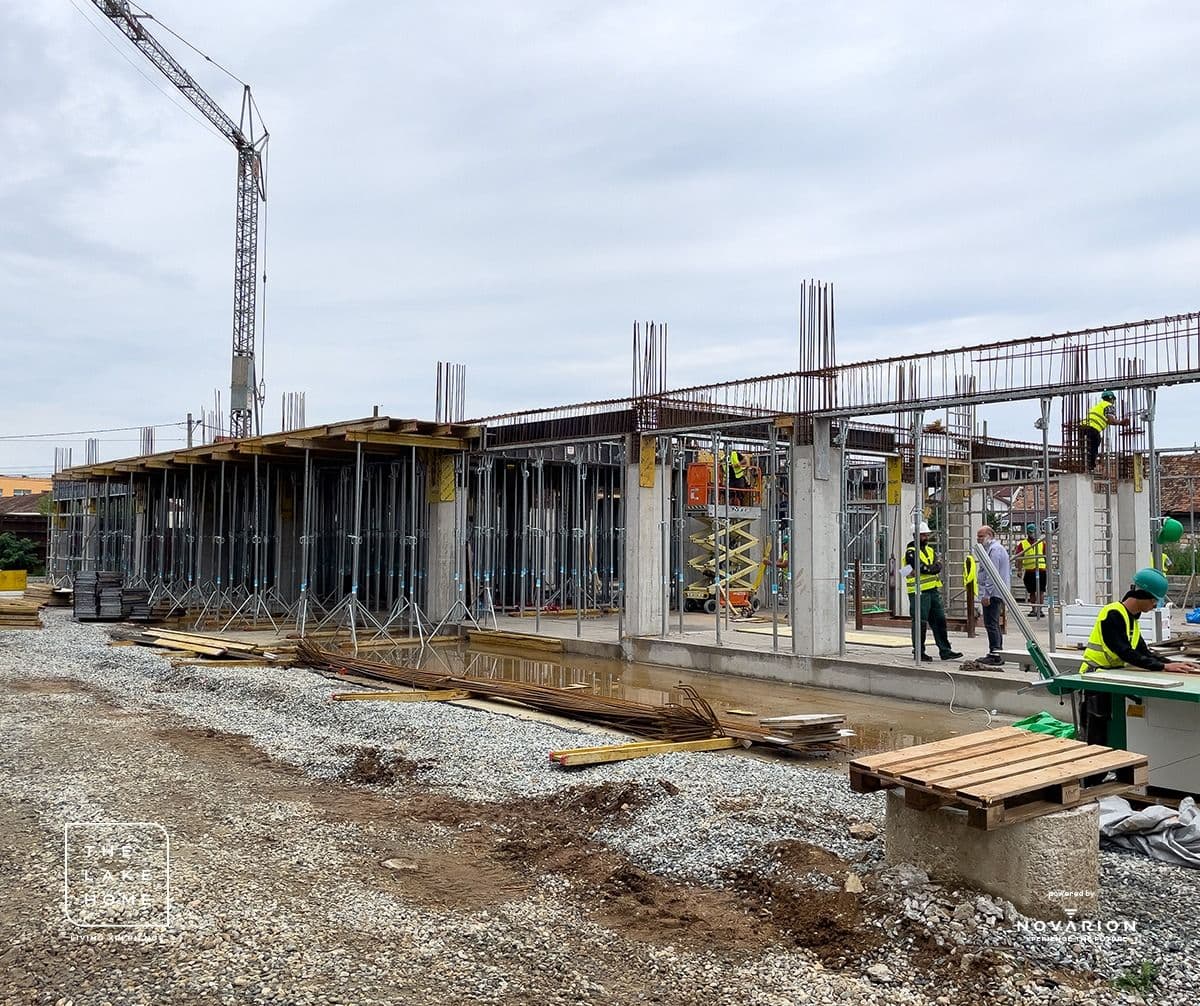

Noiembrie 2025

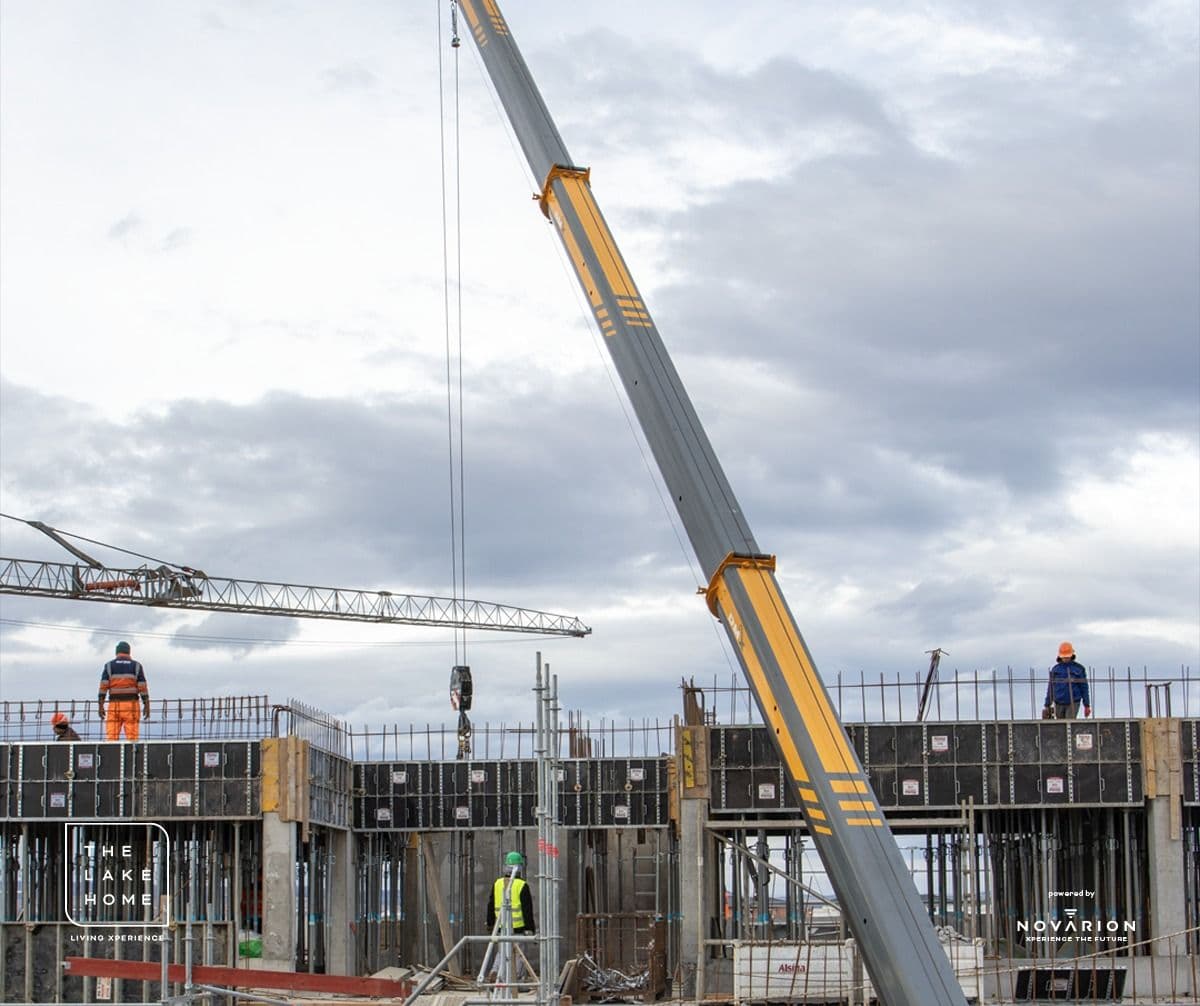

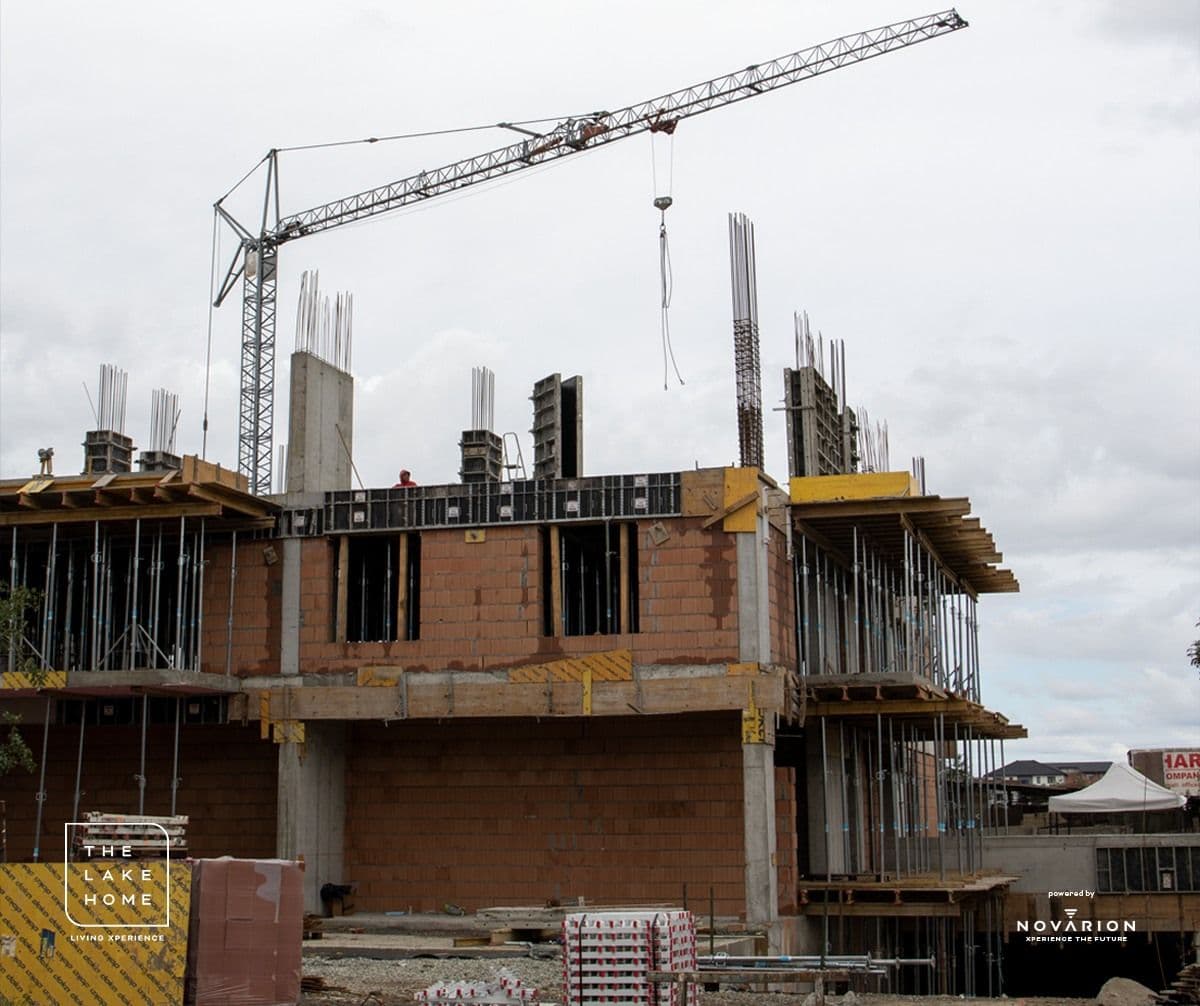

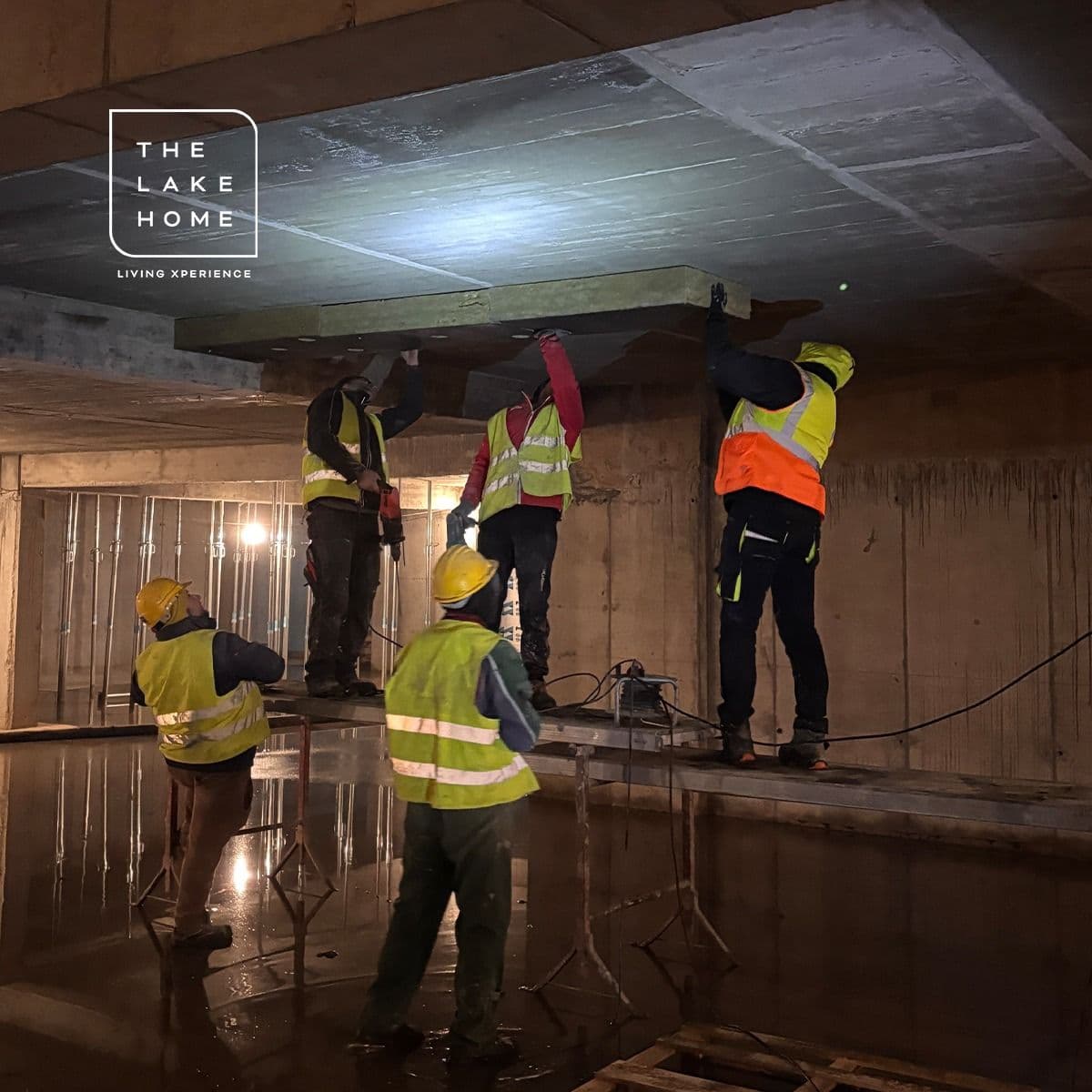

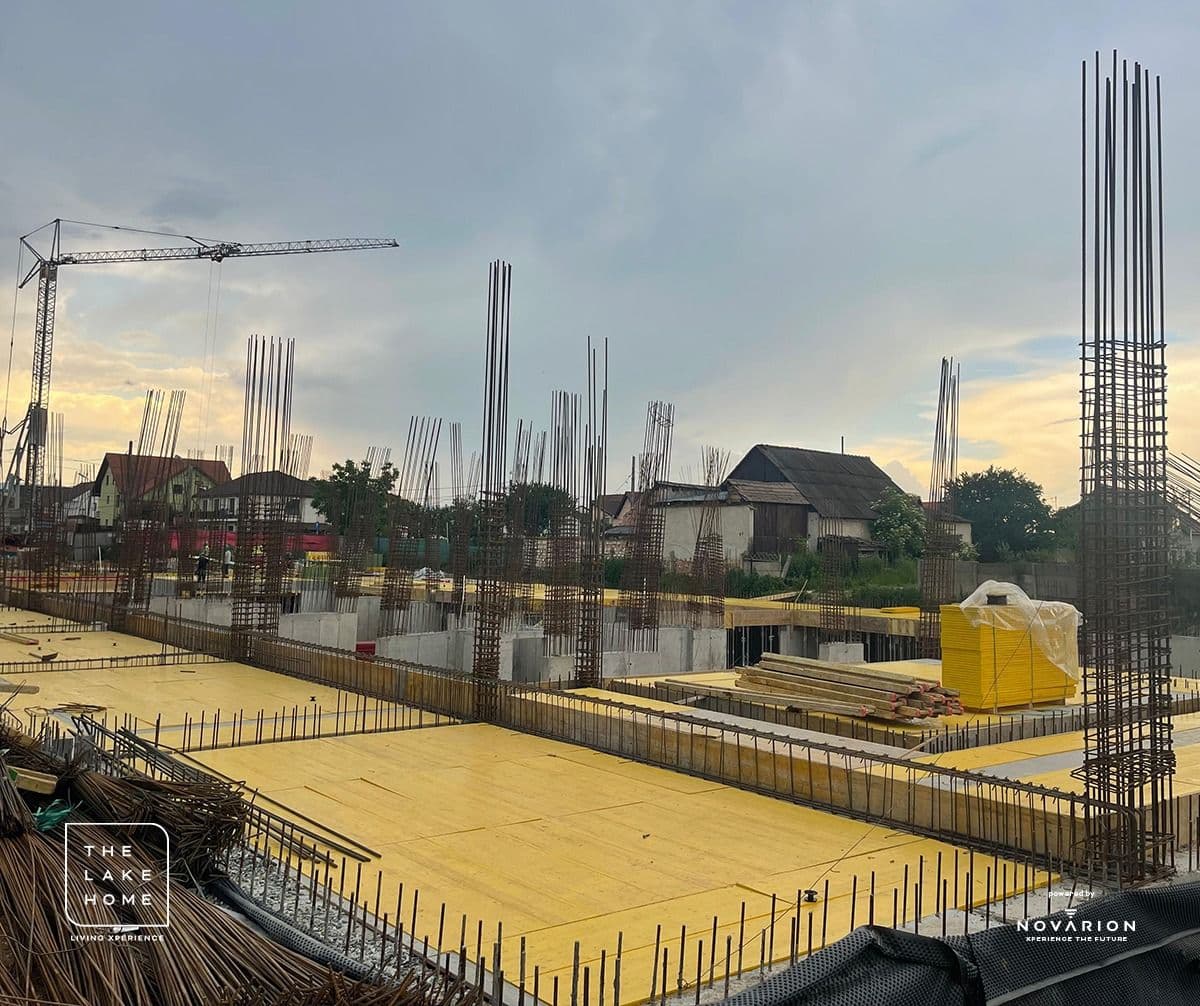

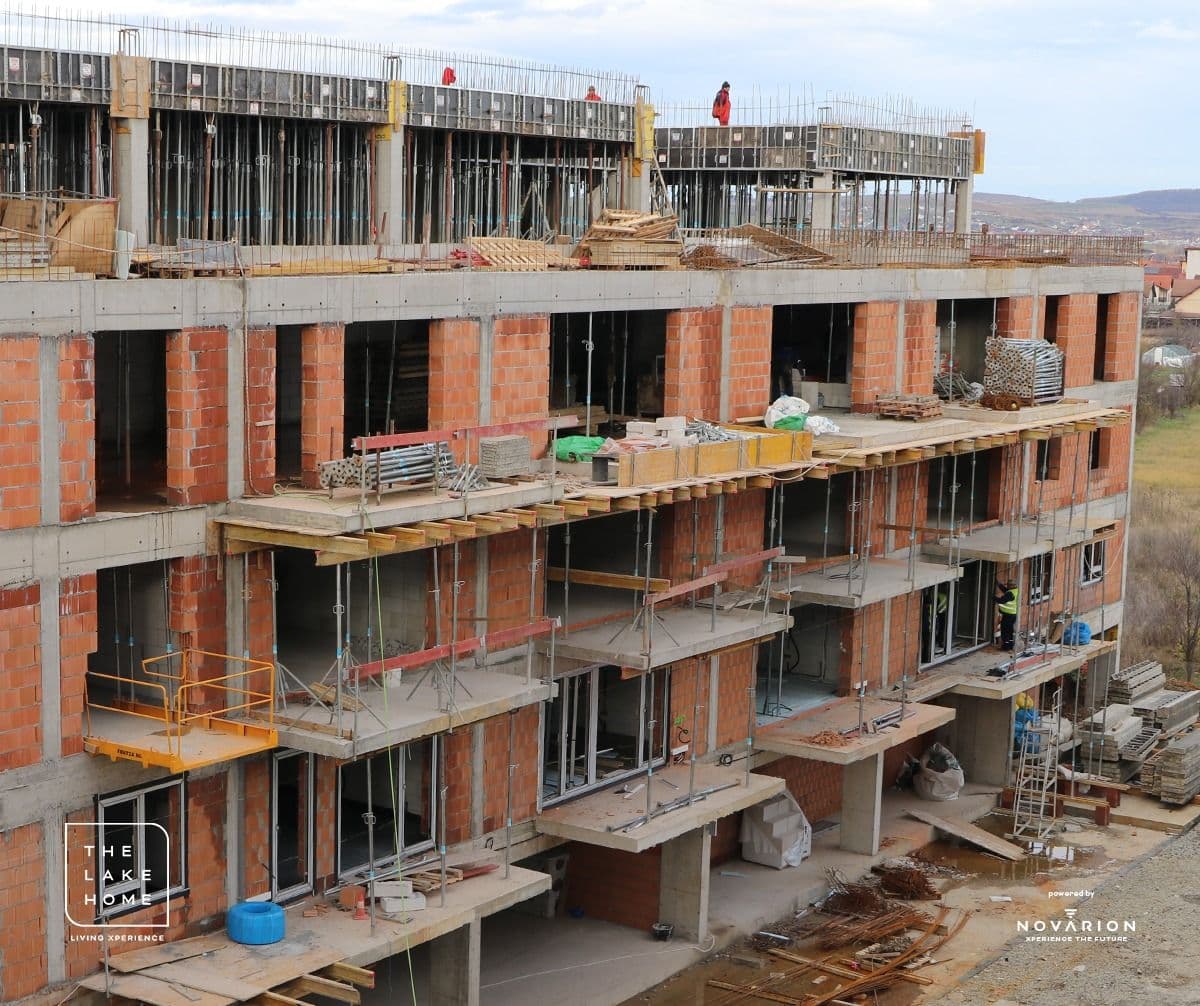

- Armăm și turnăm placa peste etajul 4
- Montăm încălzirea în pardoseală la etajul 1
- Executăm instalațiile electrice la etajul 2
- Continuăm zidăria la etajul 3
- Montăm termosistemul exterior

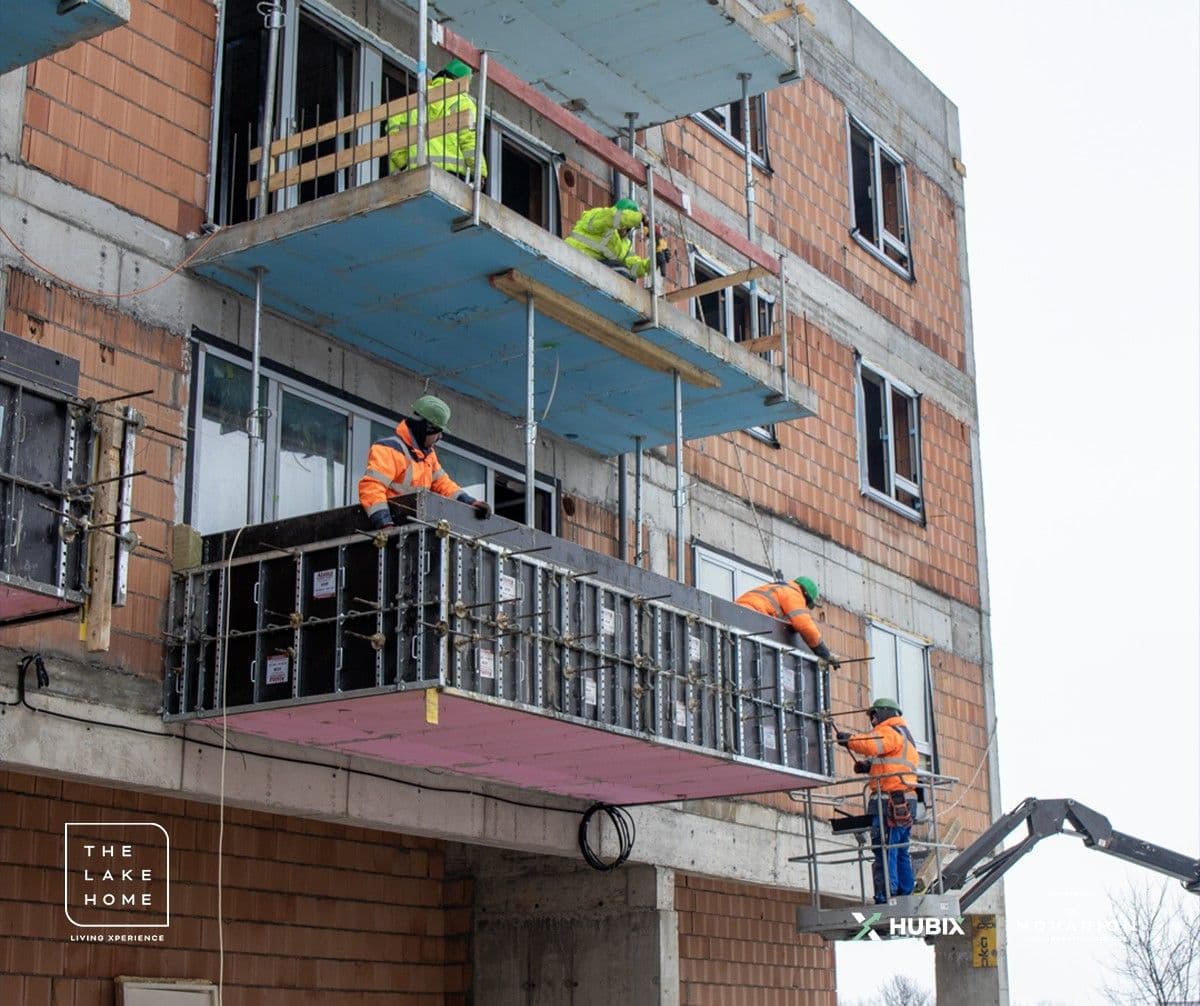

- Instalăm tâmplăria la etajele 1 și 2

Blocul A

Octombrie 2025

Blocul A

Septembrie 2025

Blocul A
August 2025

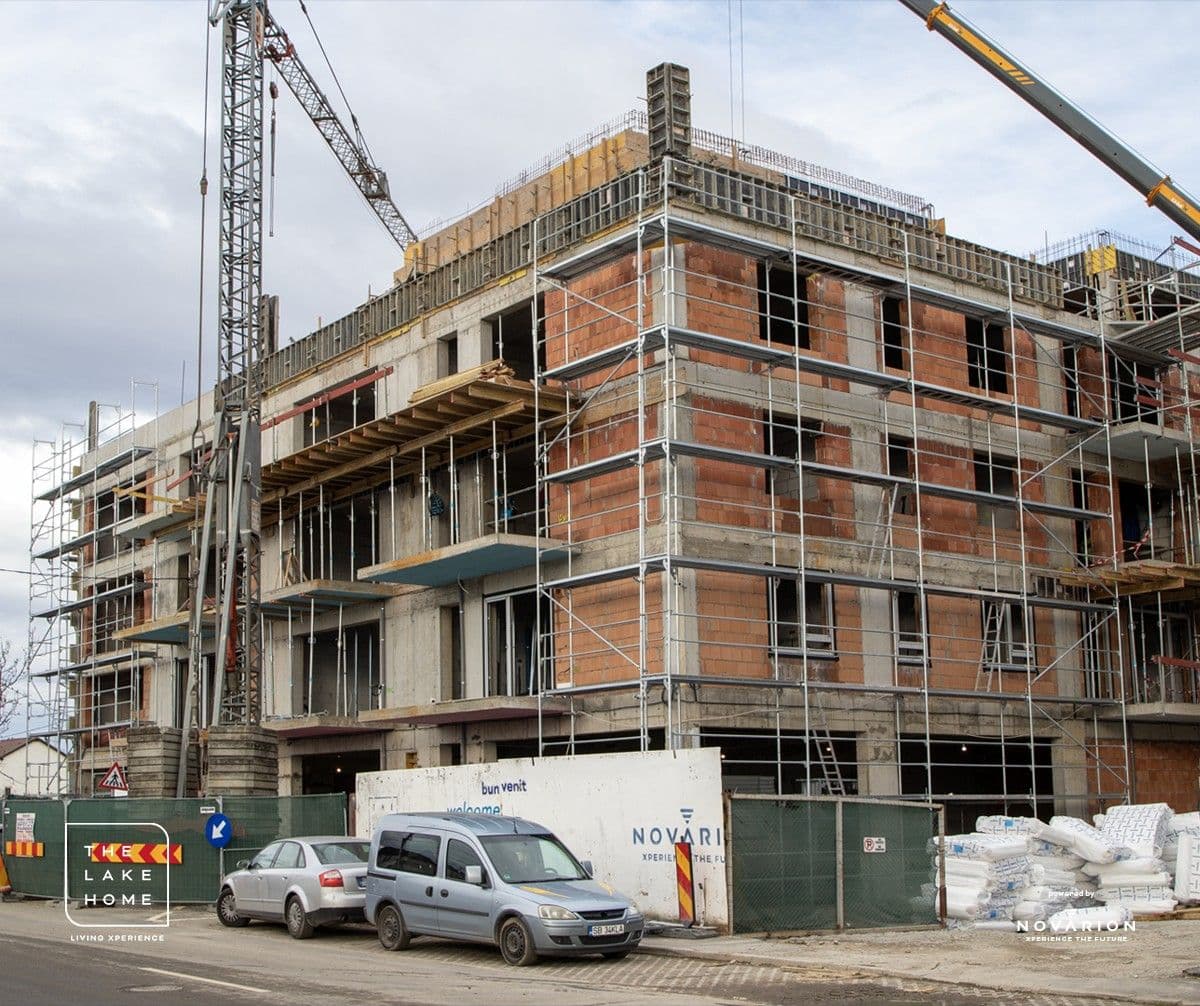

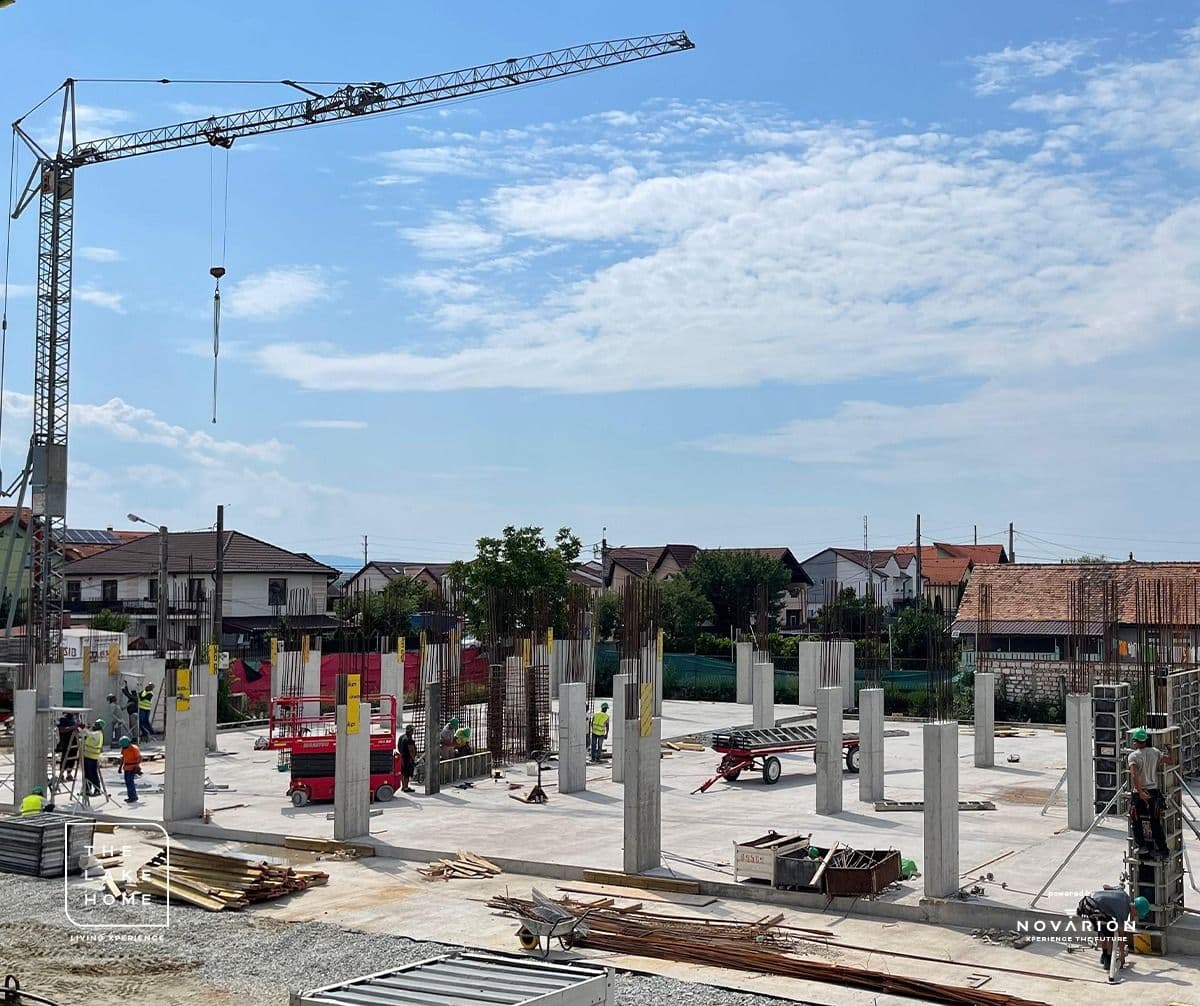

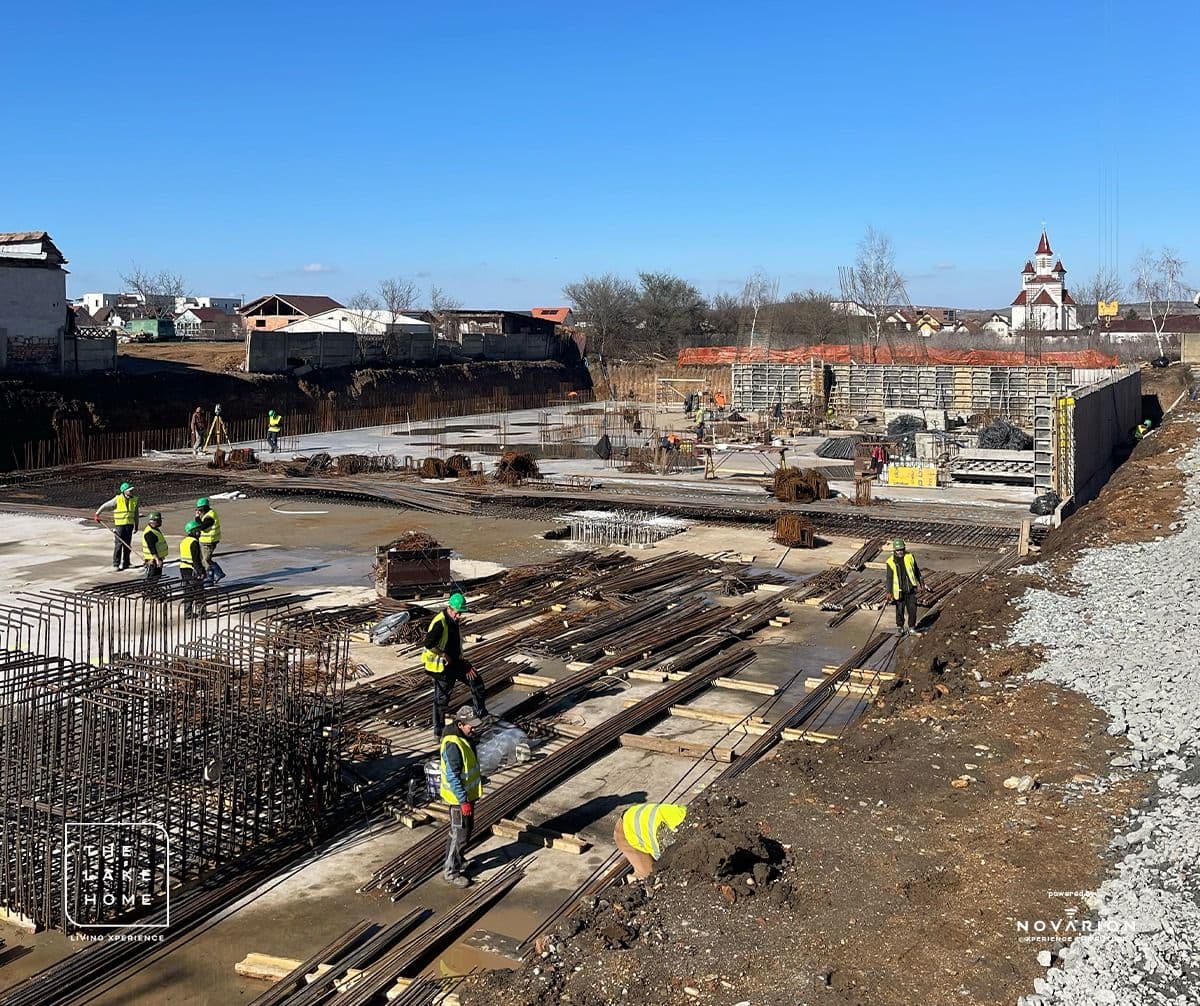

- Echipa execută armarea plăcii pentru etajul 1. Am turnat stâlpii de la etajul 1, iar acum lucrăm la cofrarea și armarea grinzilor.

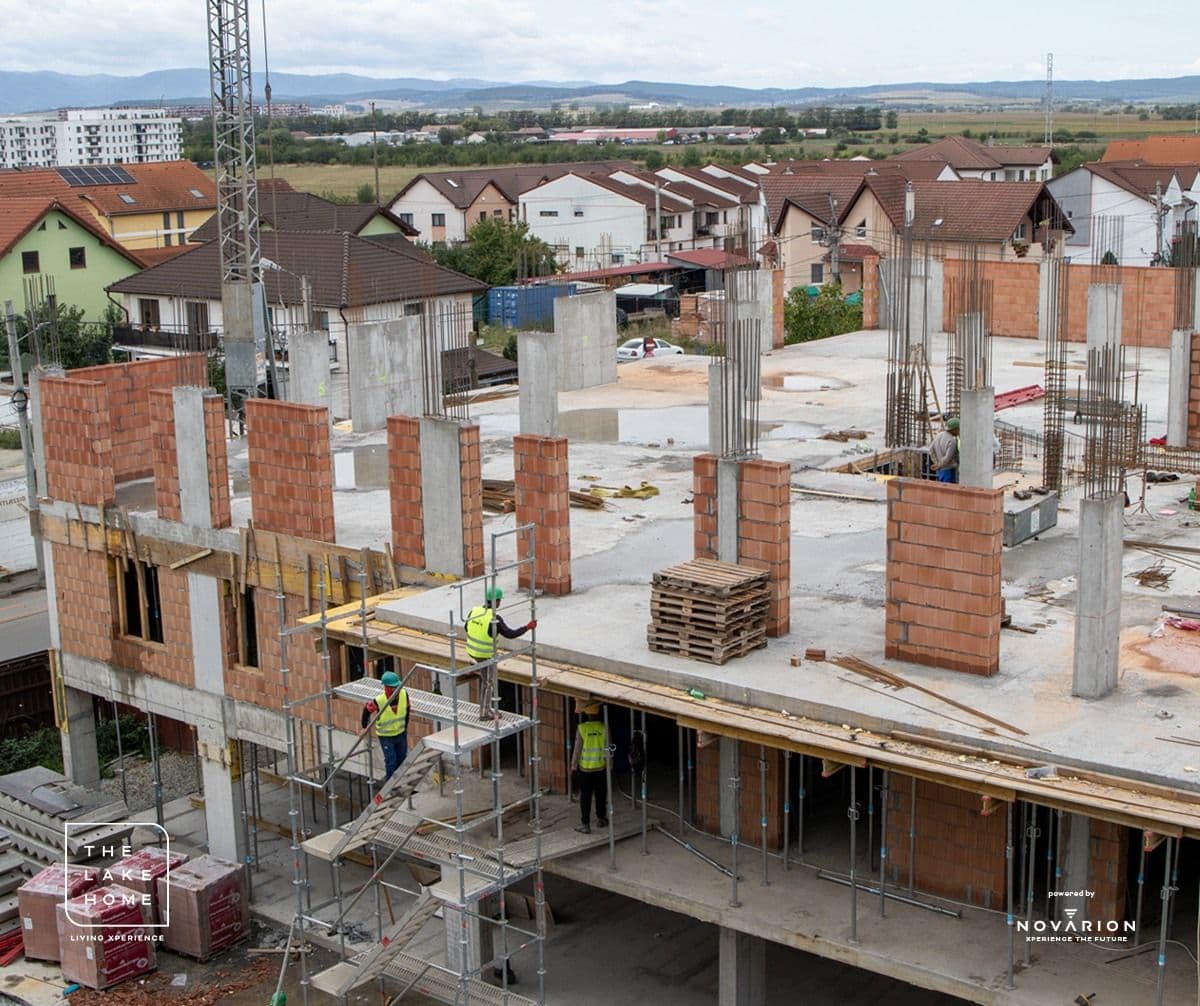

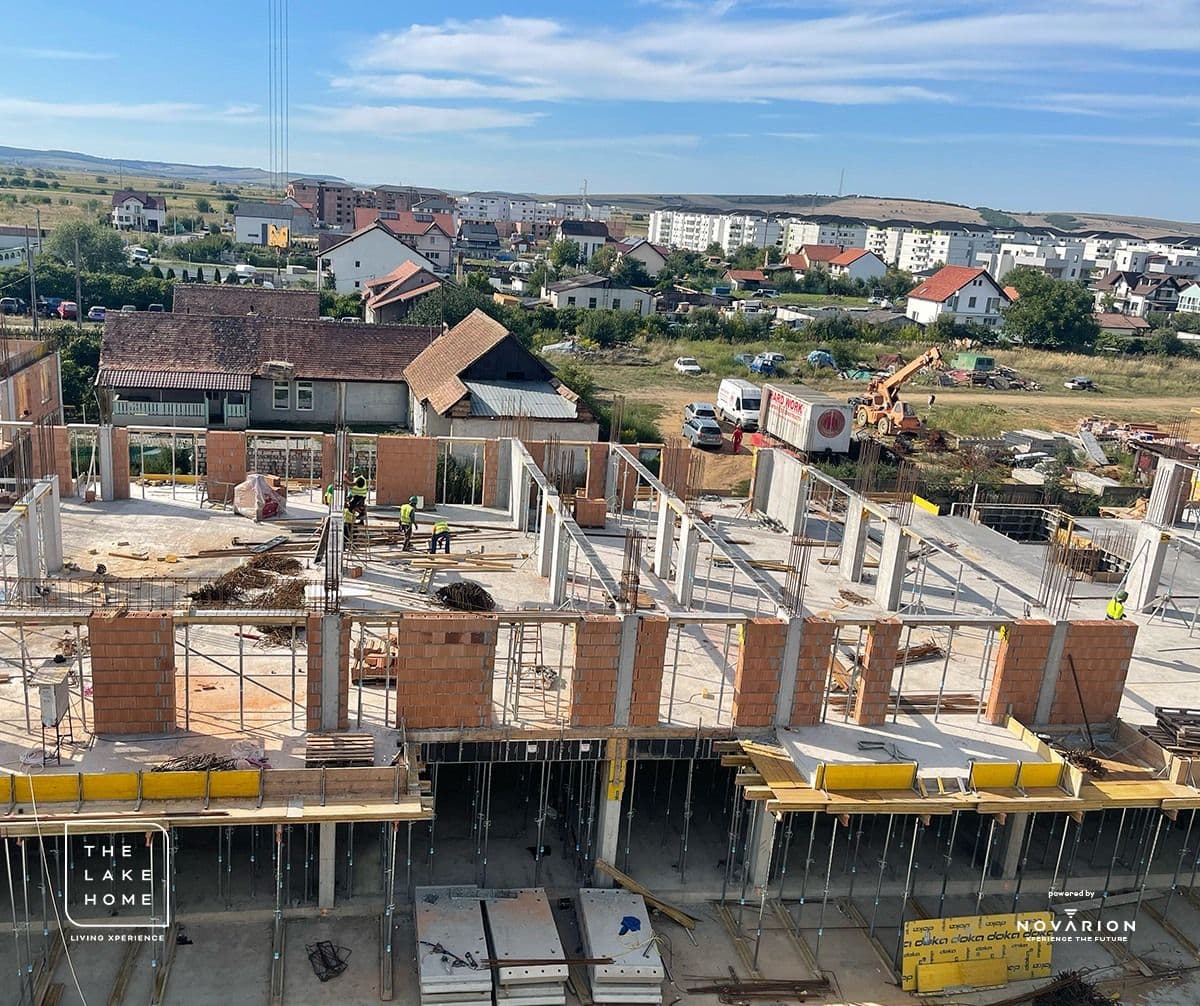

- Am realizat zidăria exterioară la etajul 1 și continuăm lucrările la parter.

Blocul A
Iulie 2025

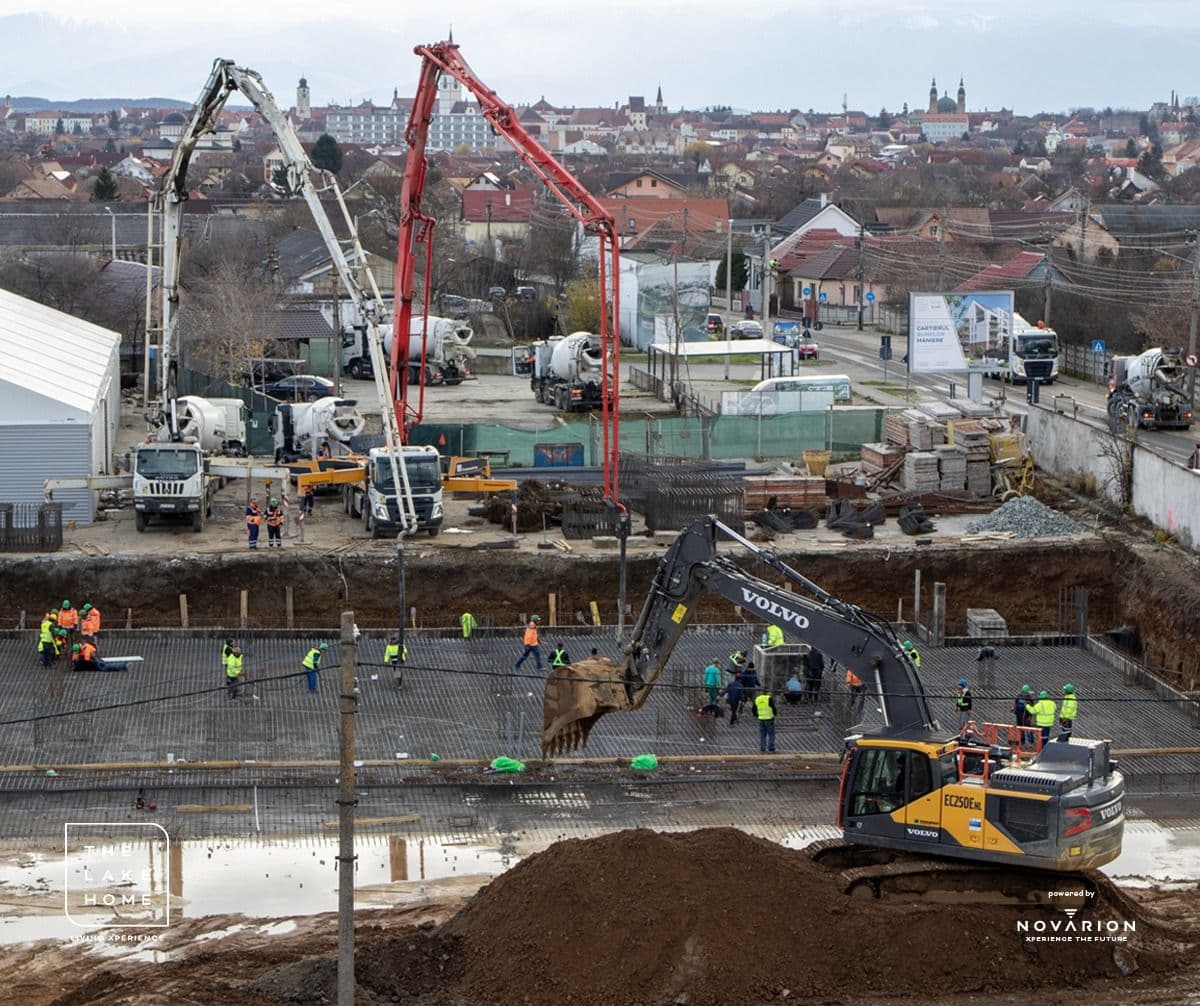

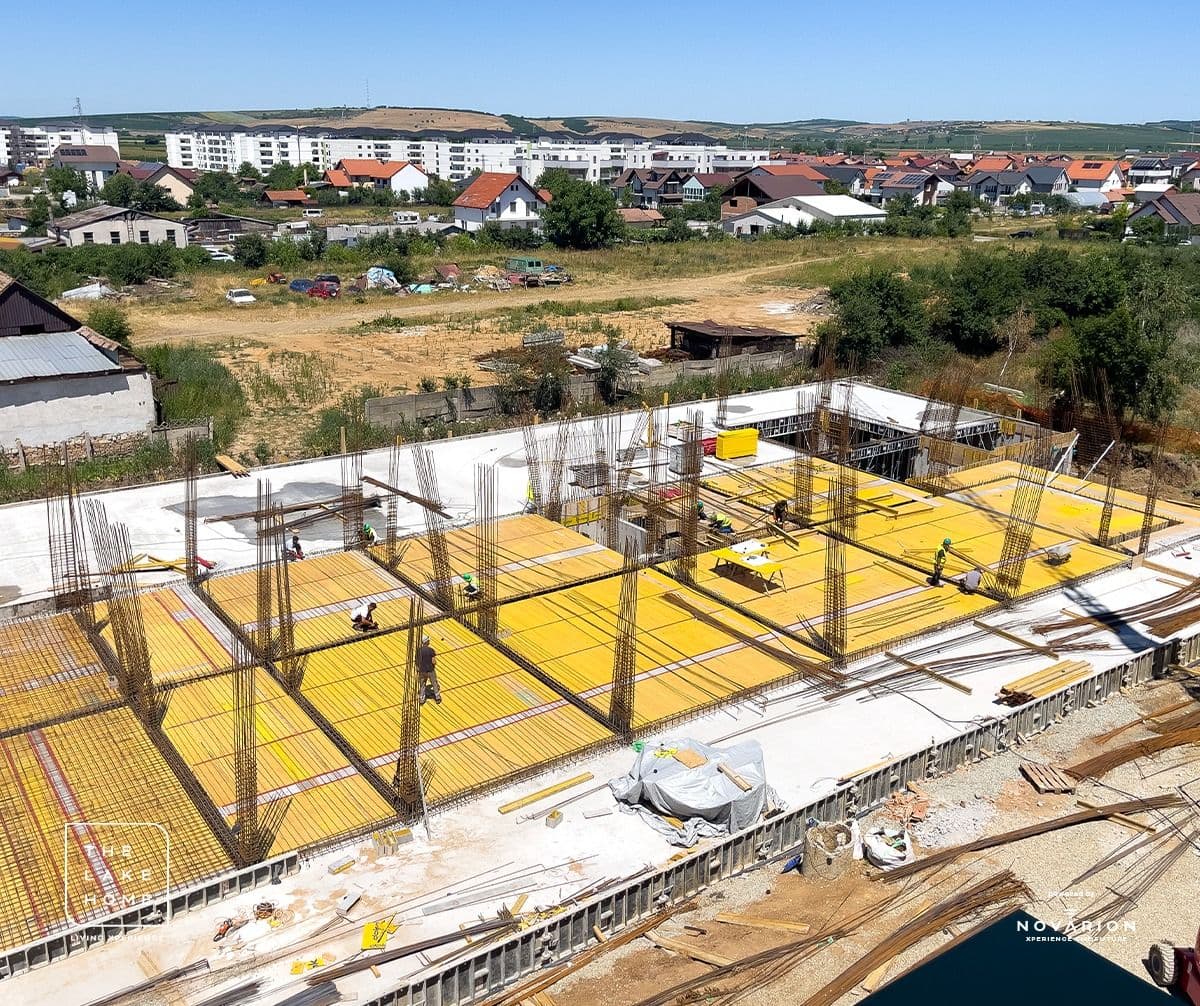

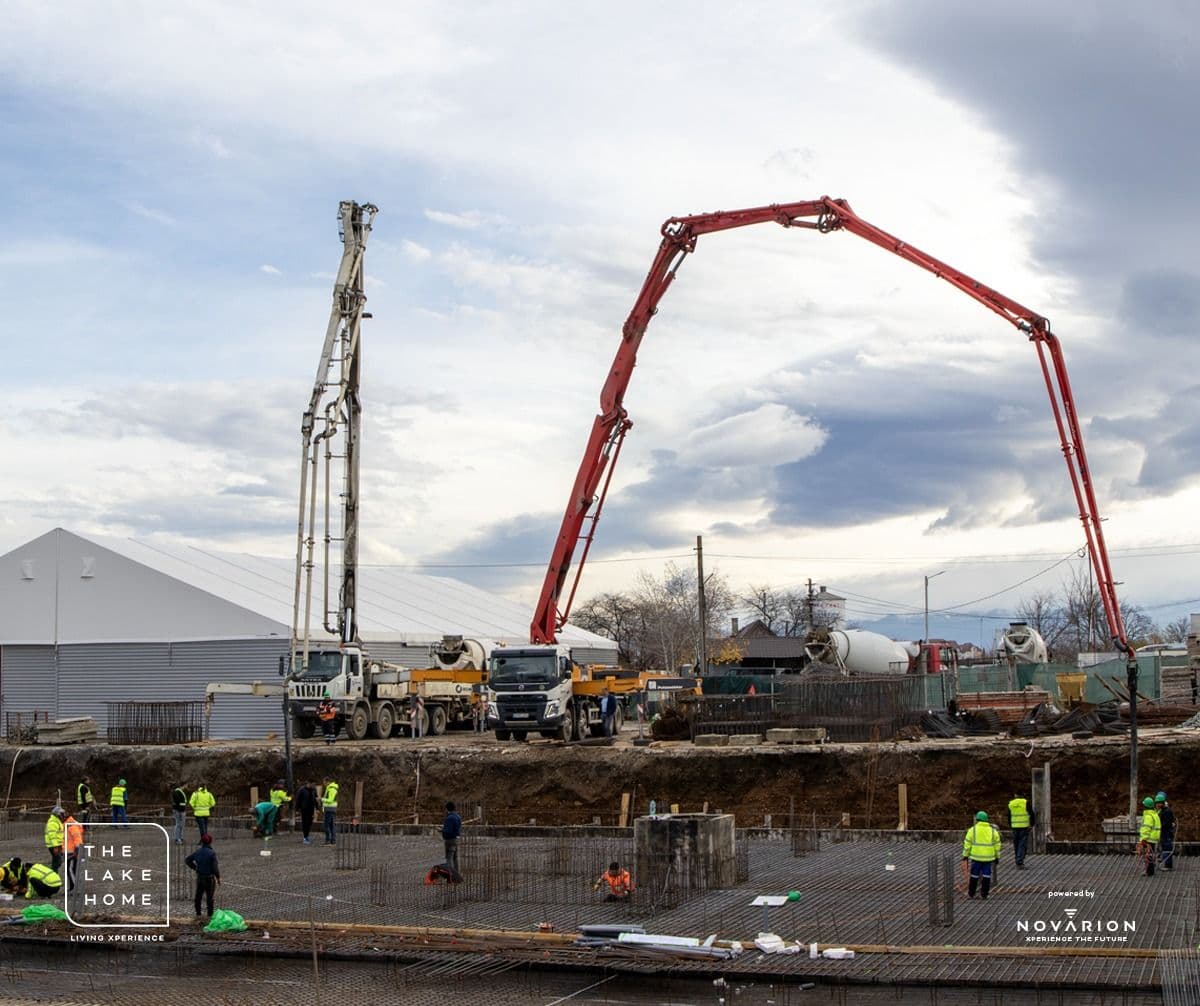

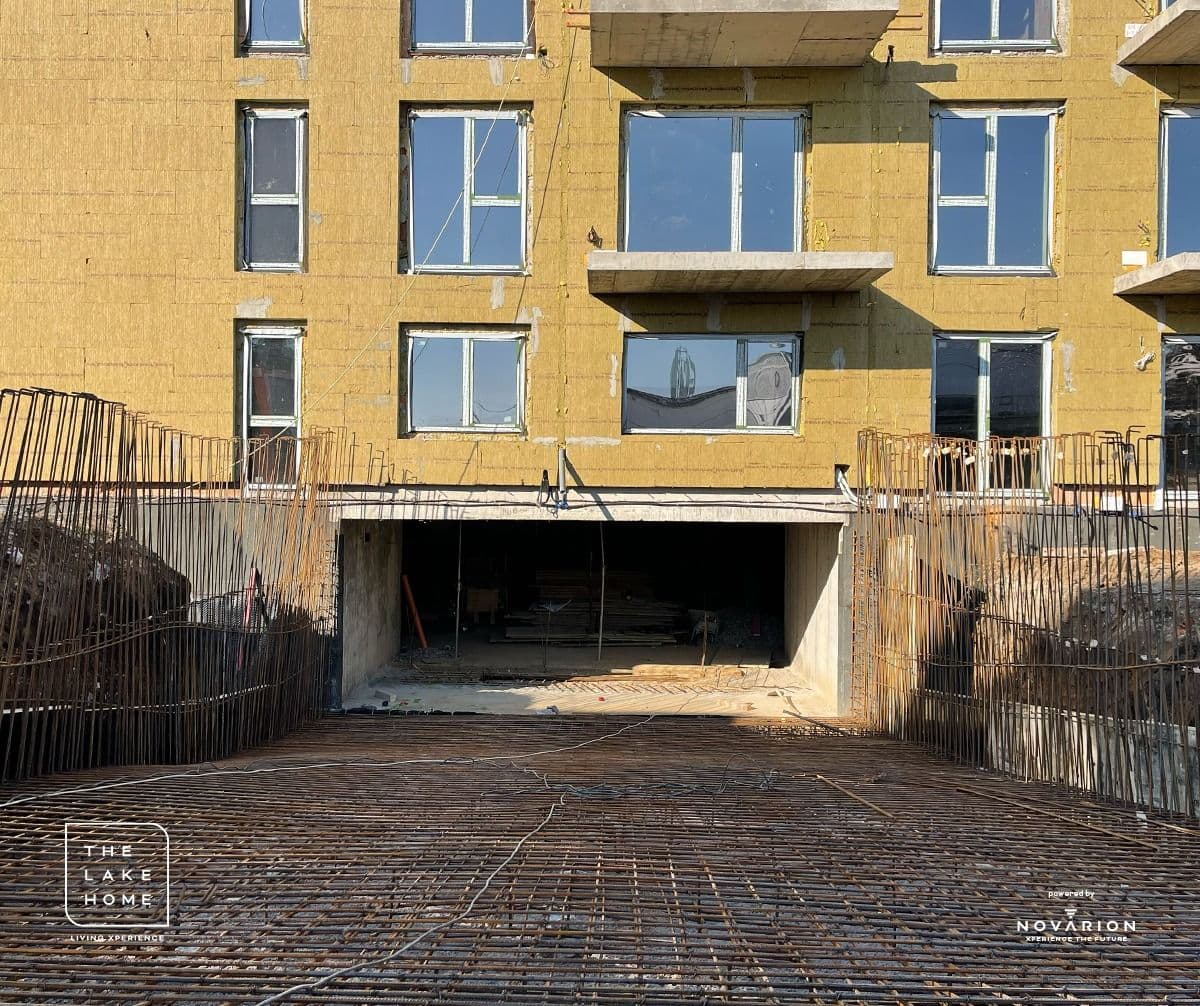

- Se toarnă placa peste parcarea subterana (2 iulie)
- Continuăm armarea și montarea grinzilor, pregătind structura pentru următoarele etape esențiale (17 iulie)

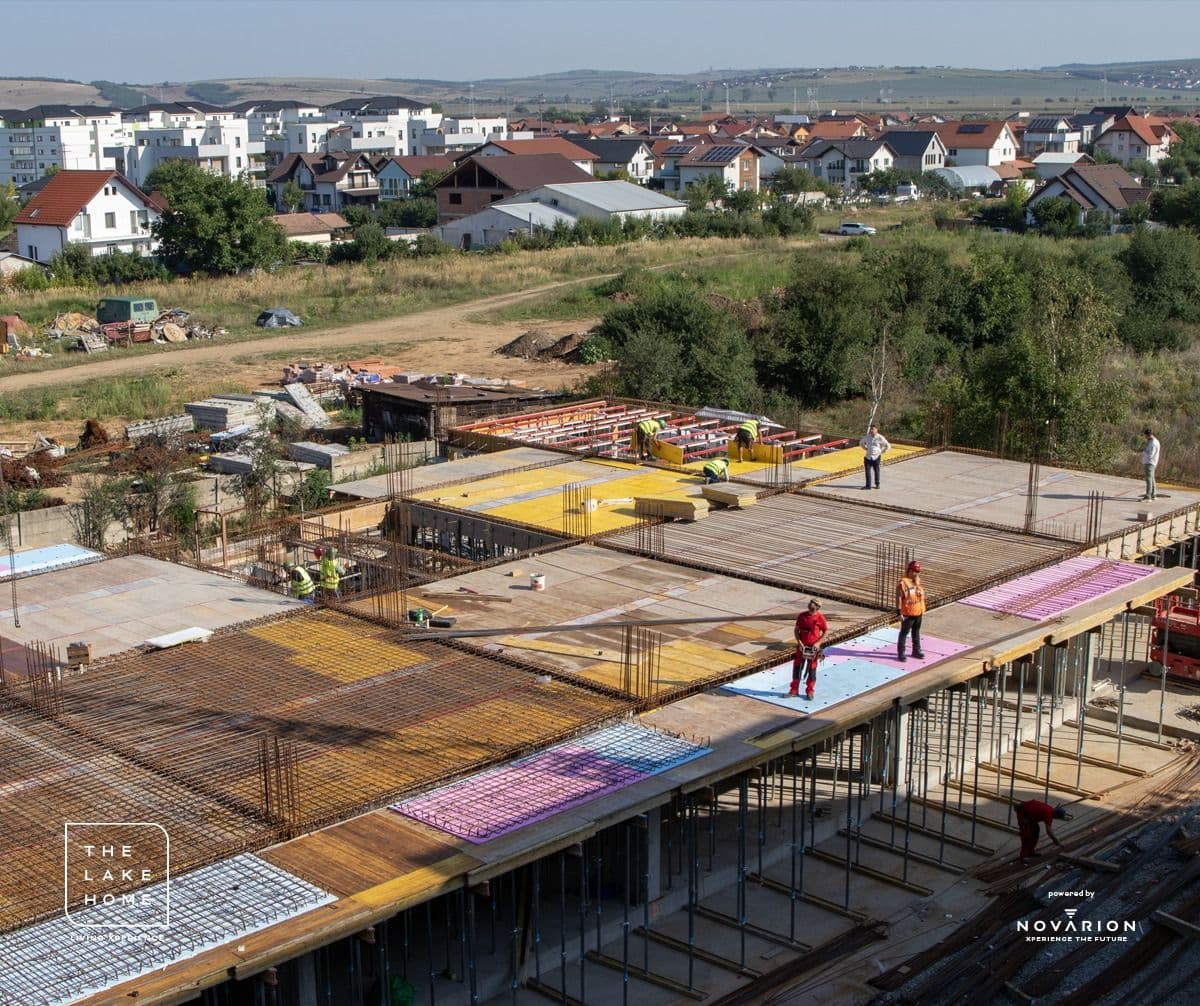

- Echipa este în plin proces de turnare a plăcii peste parter, un pas esențial pentru avansarea construcției (31 iulie)

Blocul A
Iunie 2025

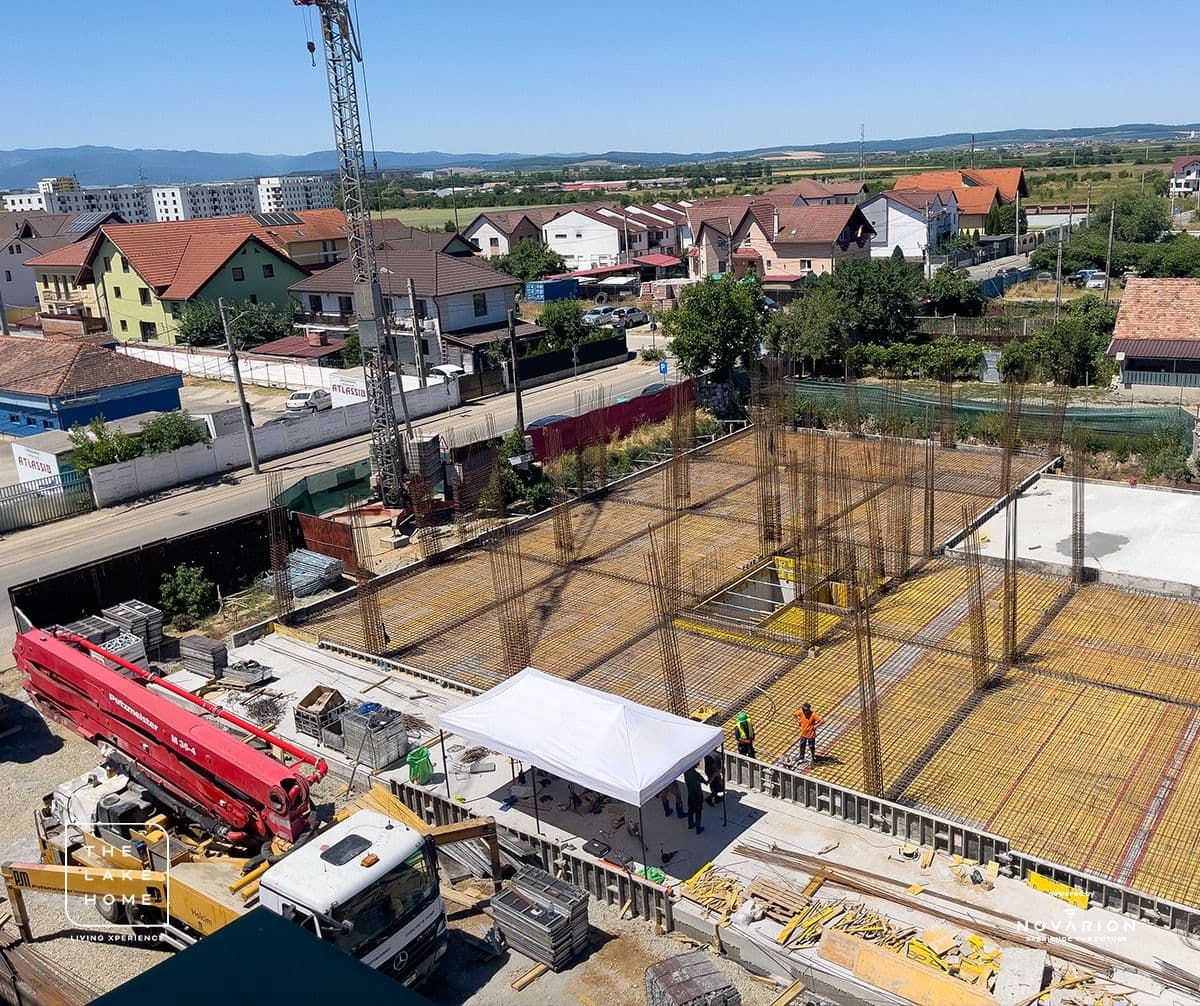

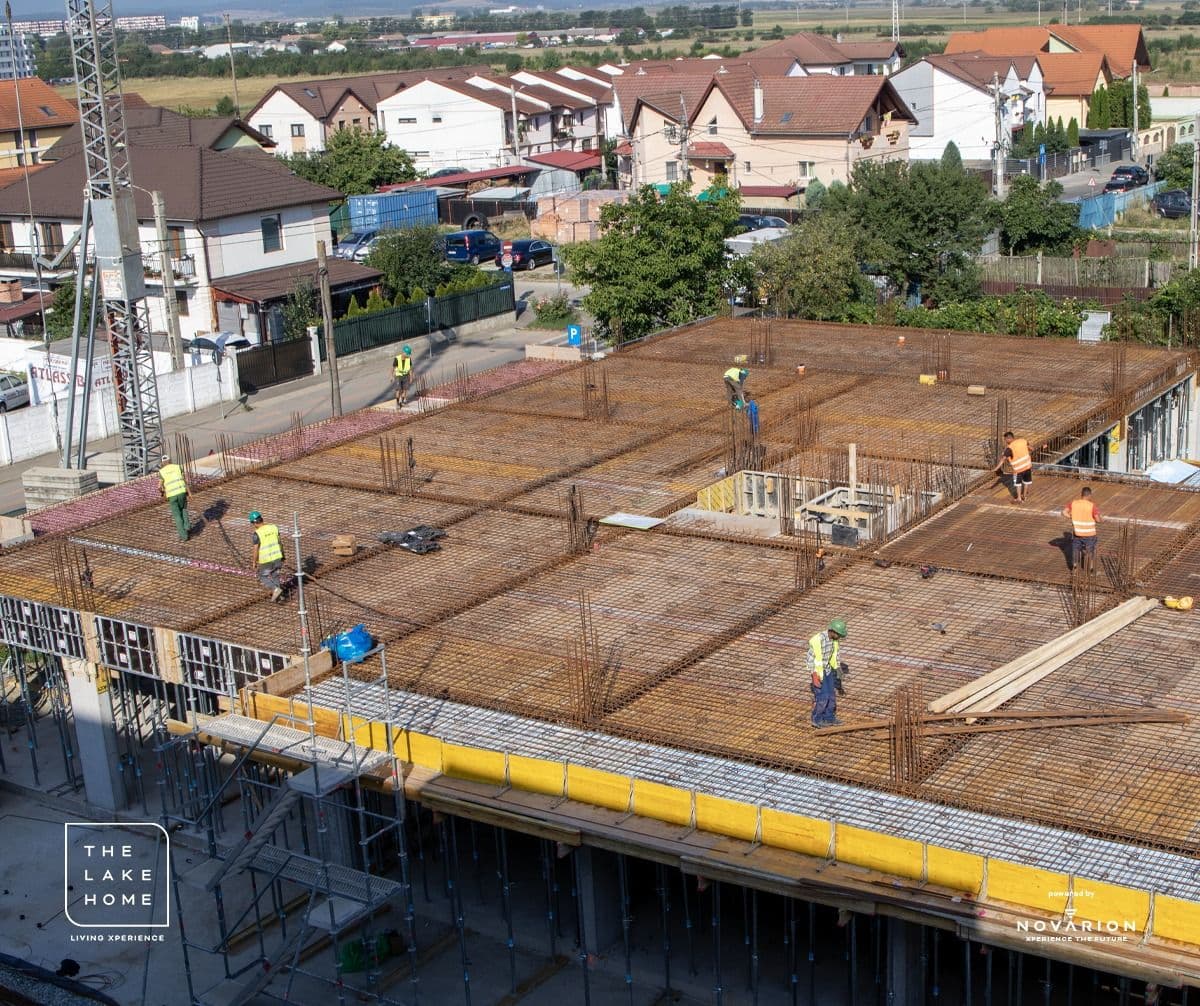

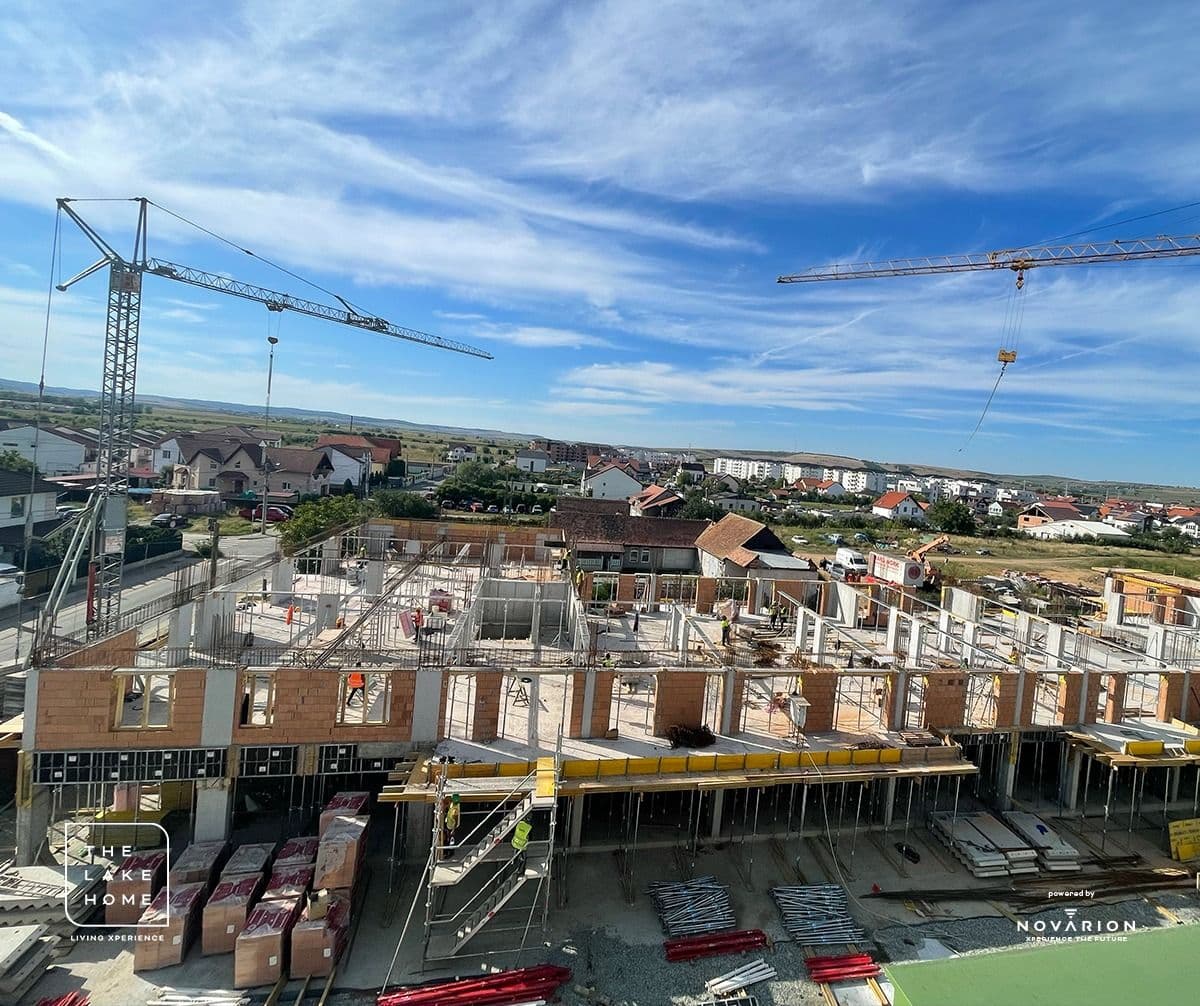

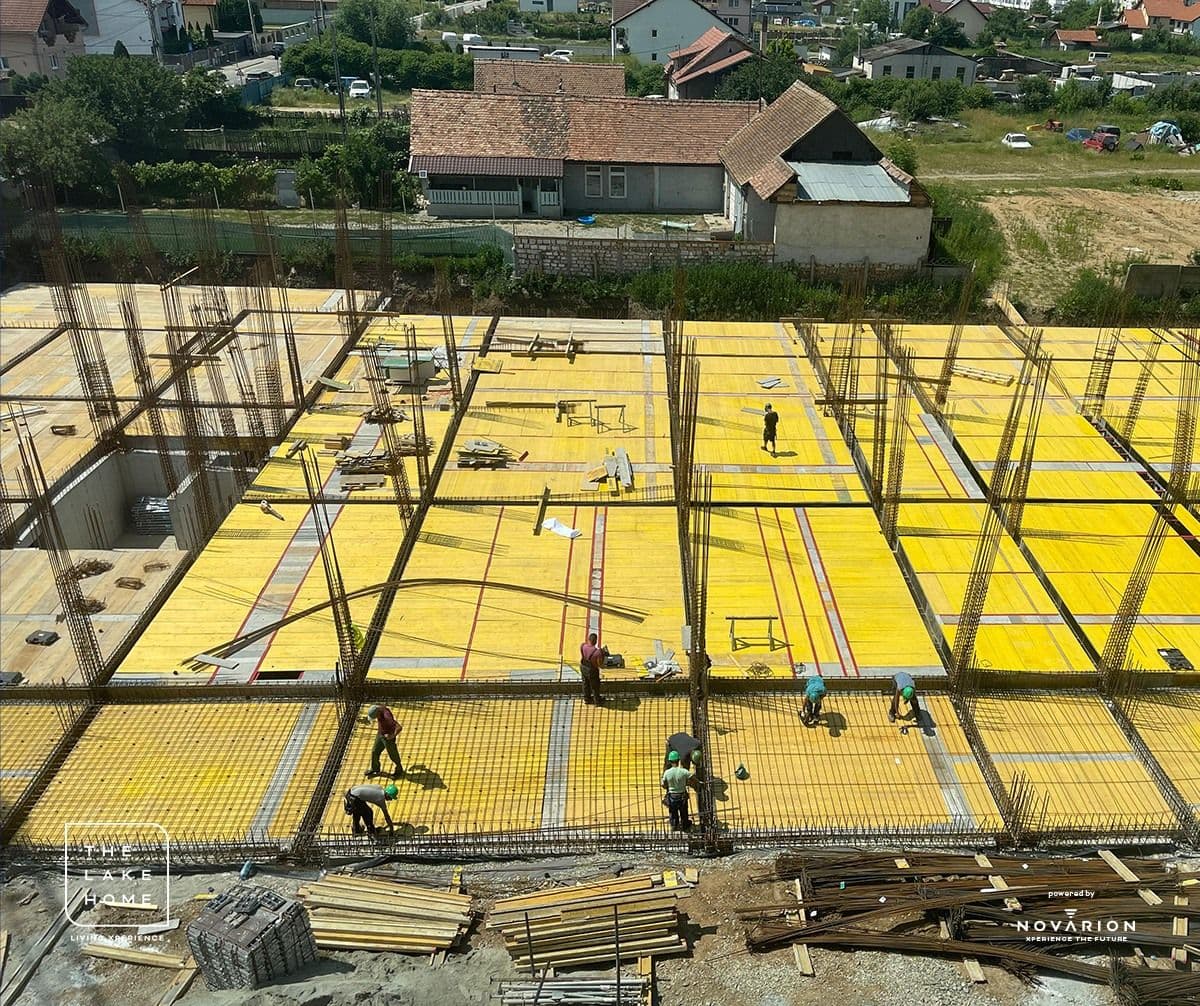

Cofrajul plăcii și grinzilor la cota 0 este complet ridicat. Armarea grinzilor și a plăcii la cota 0 a fost realizată, consolidând structura de bază.

Blocul A
Mai 2025

Blocul A
Aprilie 2025

Blocul A
Martie 2025

Blocul A
Februarie 2025
